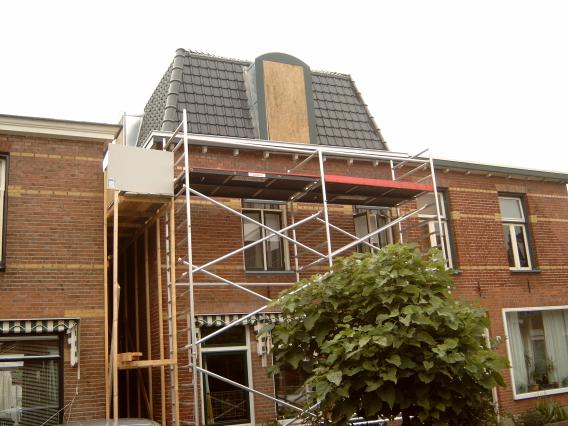

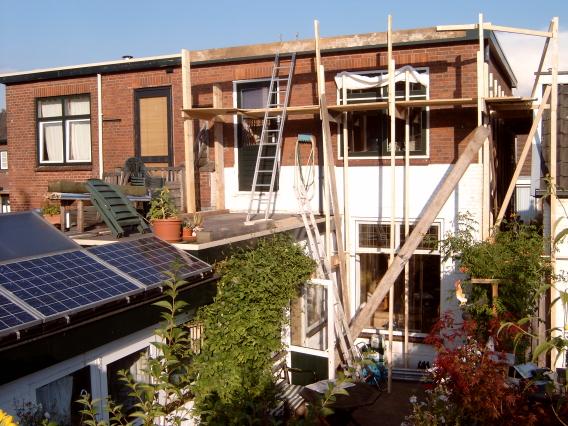

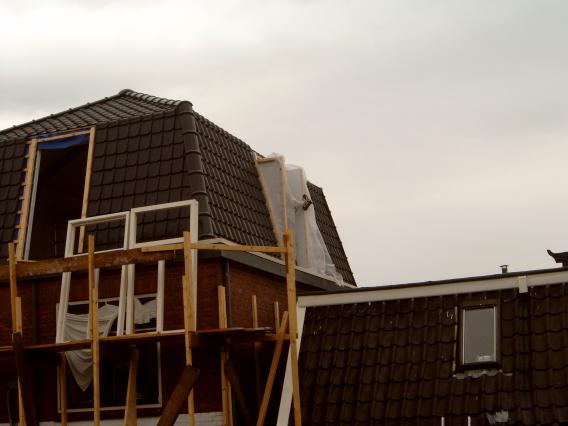

De grote verbouwing (2007)
Dit is een impressie van het plaatsen van een extra etage op ons huis, en in feite het herbouwen van het hele huis. Rechts is zoals het huis er nu uit ziet.

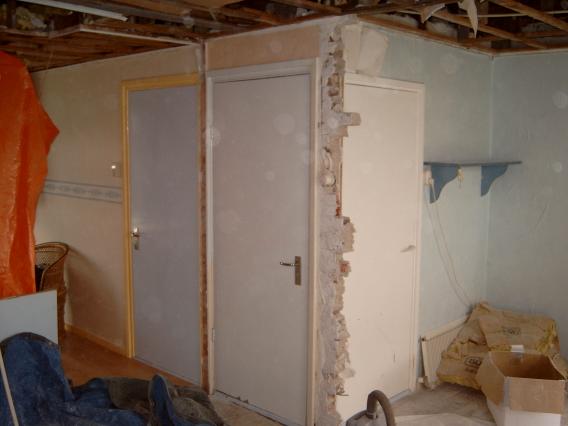

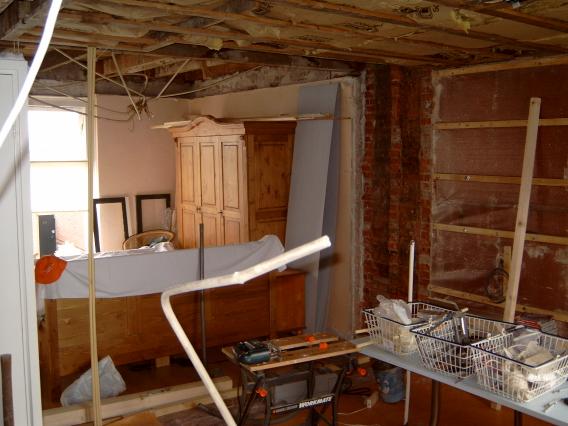

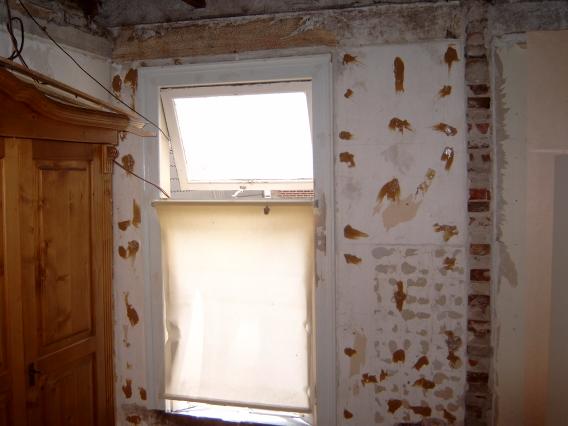

Om plaats te maken voor de bouw moesten enkele delen van de eerste etage worden verwijderd. Daarom hebben we van de gelegenheid gebruikgemaakt om de hele eerste etage leeg te halen en een nieuwe indeling te maken.

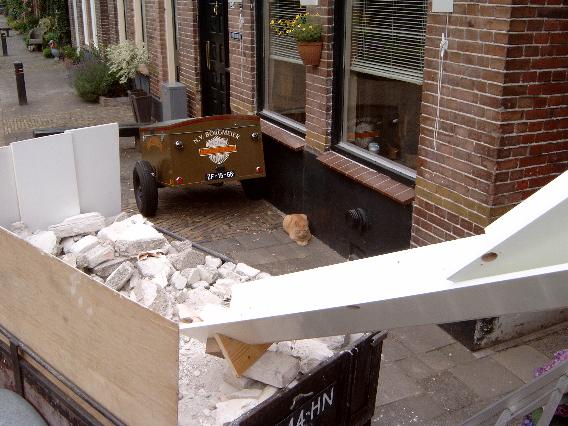

De zelfgemaakte constructie op de ladder is bedoeld om het puin naar de aanhanger te vervoeren. Tijger houdt toezicht op het werk.

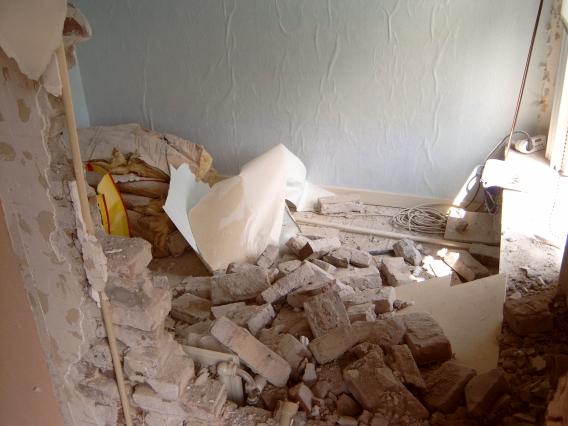

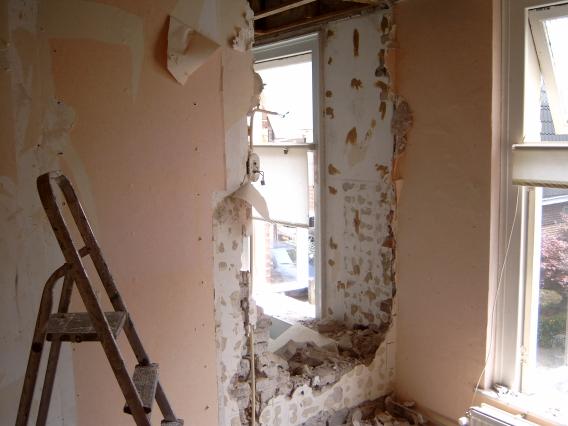

De eerste muur is doorgebroken. Dit geeft natuurlijk een hoop stof en gruis.
Twee muren plat. Achter het oranje zeil is onze oude slaapkamer.

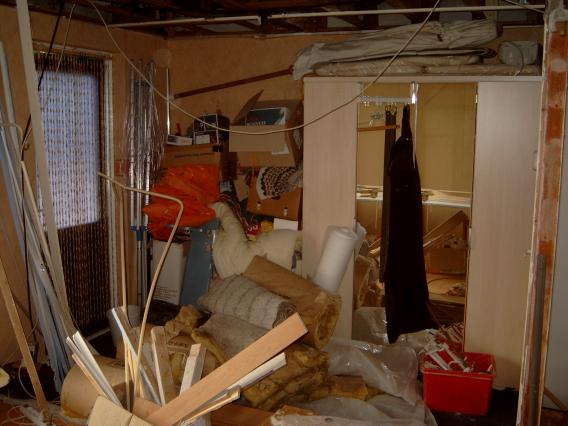

Onze huiskamer is een puinhoop waar alleen de katten nog een plekje kunnen vinden. Achter het huis is het niet veel beter.

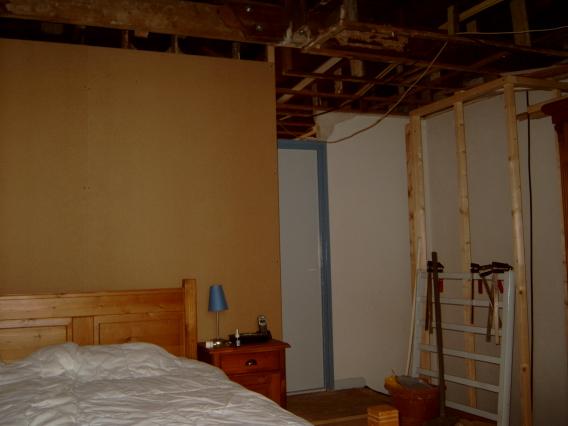

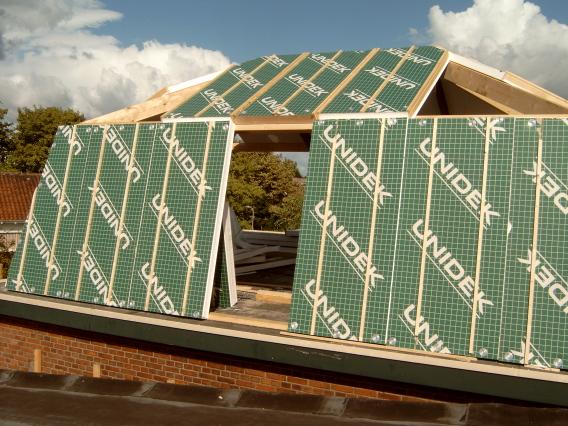

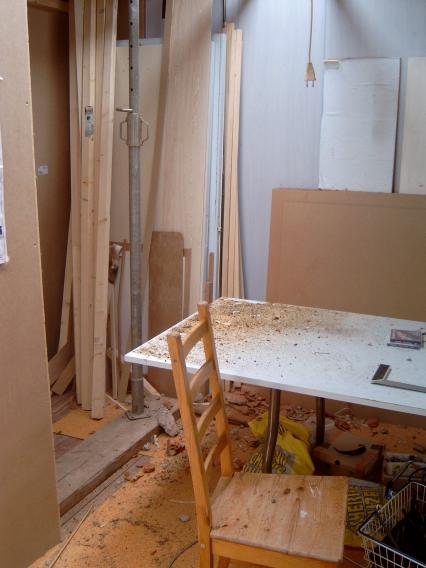

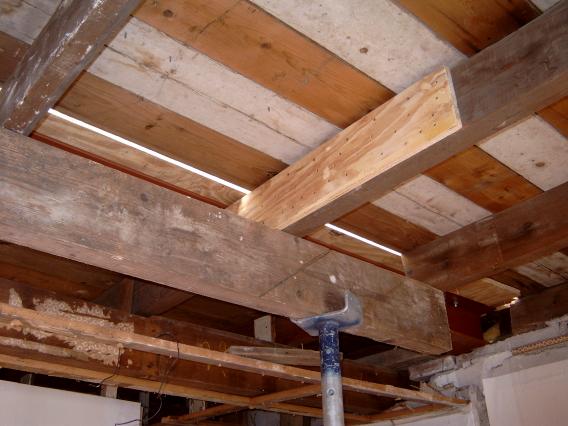

Nu de muren zijn gesloopt kunnen we aan de nieuwe indeling beginnen. In dit houten frame wordt later de glazen wand rond het trapgat gemonteerd. In de oude situatie was de trap altijd erg duister.
Links wordt de nieuwe logeerkamer, rechts onze nieuwe slaapkamer van 5 bij 3.5 meter. Een stuk groter dan onze oude slaapkamer.

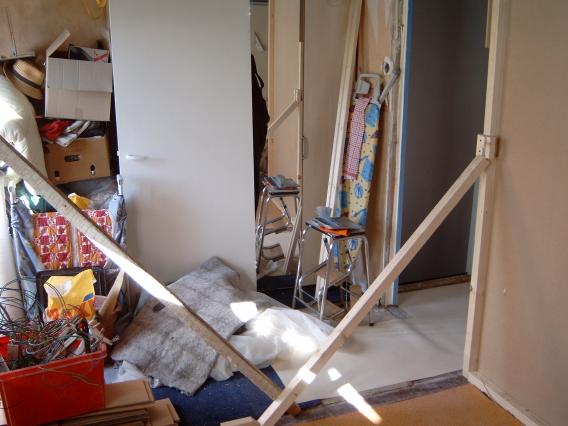

Dit wordt de nieuwe badkamer als vervanger van de huidige badkamer op de begane grond. Nu is het voor de opslag van bouwmaterialen, herbruikbare spullen en dergelijke.

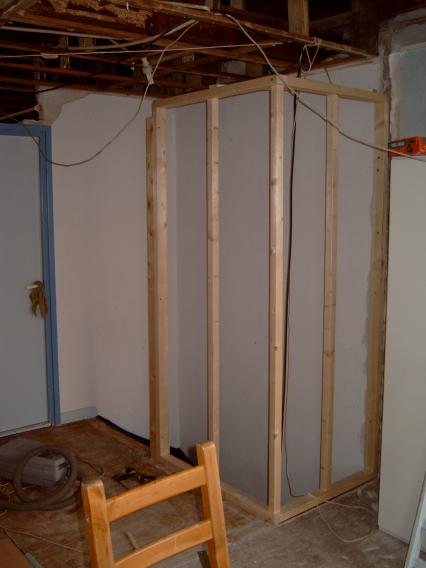

We hebben de plaats van de nieuwe wanden uitgetekend, dus we kunnen beginnen met opbouwen.
Onze slaapkamer en de toekomstige logeerkamer beginnen al vorm te krijgen.

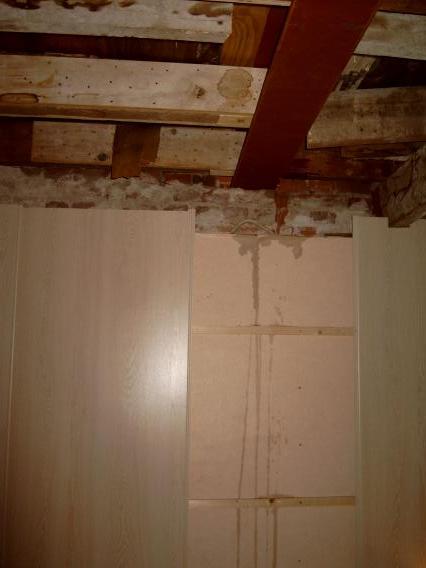

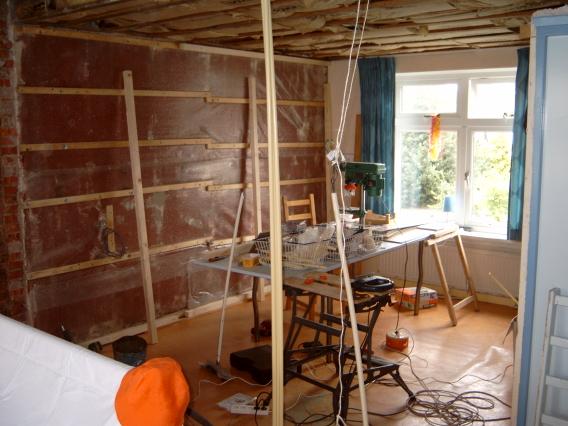

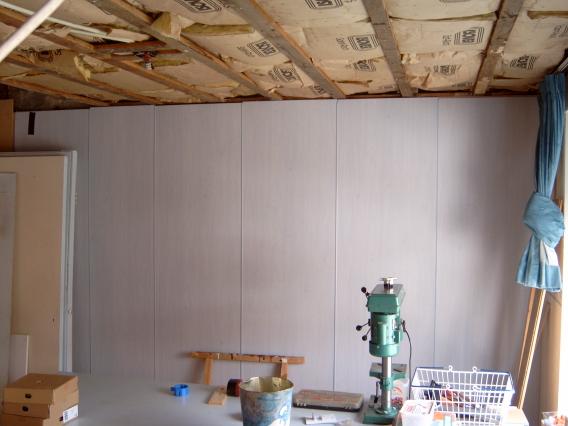

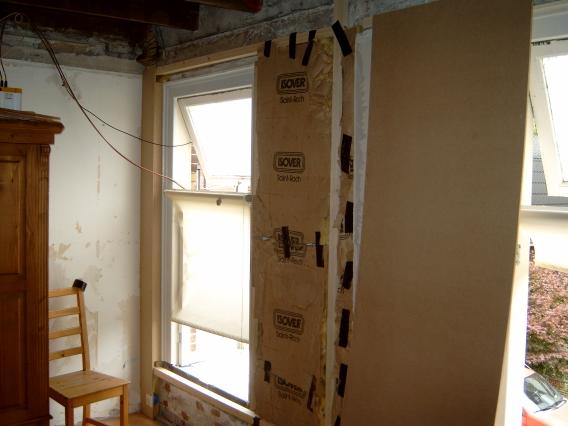

Er moeten nog delen van de slaapkamer geïsoleerd worden.
Nieuwe wandbedekkingen worden geplaatst. Het begint al een beetje meer op een echte slaapkamer te lijken.

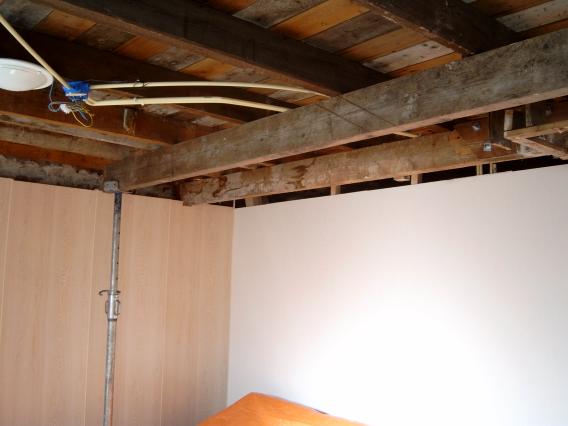

Omdat alle muren van de eerste etage gesloopt zijn, is ook de elektrische bedrading verwijderd. In de oude situatie hadden we één zekering per etage en één extra voor de keuken. Nu willen we aparte zekeringen voor beneden, keuken, begane grond, eerste etage en tweede etage, en nog een aparte zekering voor wasmachine en droger.

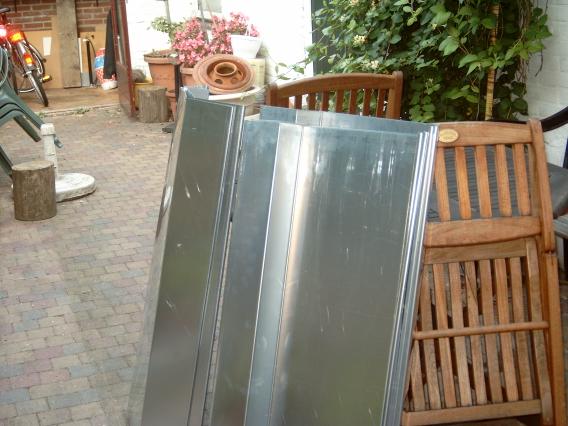

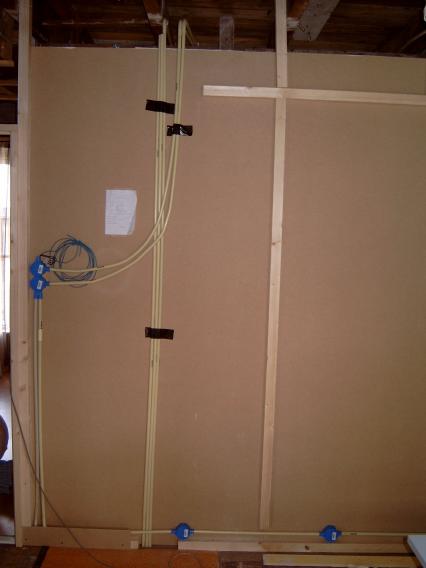

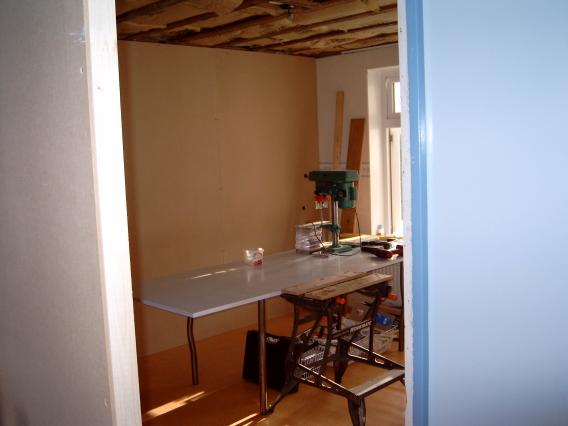

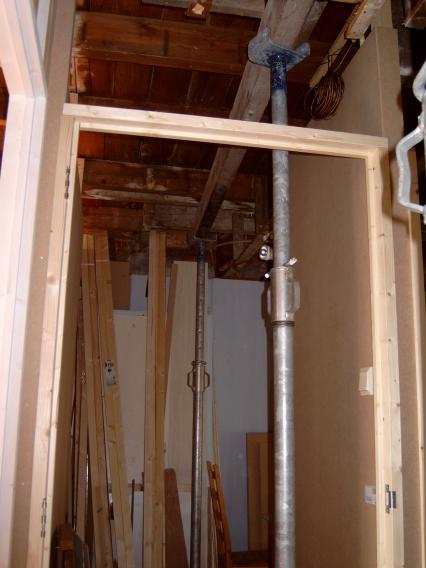

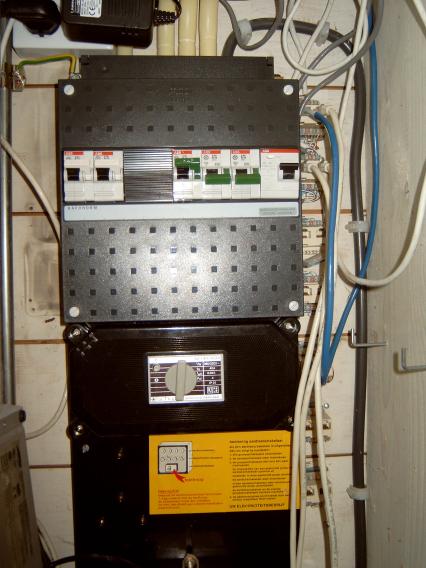

De nieuwe groepenkast vervangt de oude met nog ouderwetse smeltzekeringen. Omdat de wanden nog niet klaar zijn is het eenvoudig om buizen, bedrading etcetera aan te leggen.

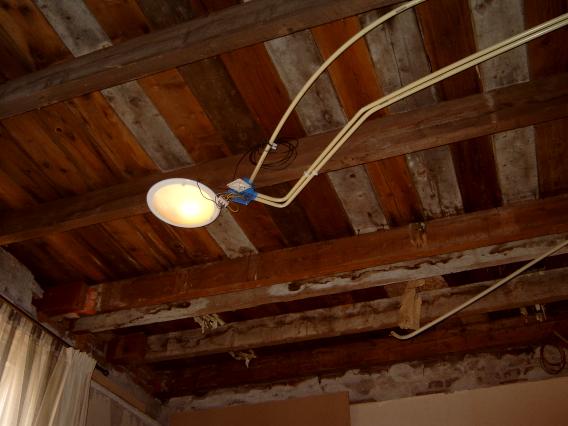

We hebben verlichting in de slaapkamer. Jippie!
En de trap is nu ook verlicht. Het installeren van de deurpost van de slaapkamer heeft flink wat tijd gekost vanwege de kromgetrokken houten profielen. Uiteindelijk is alles gelukt.

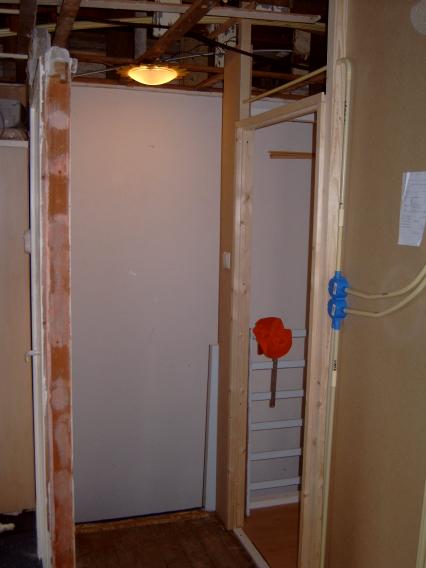

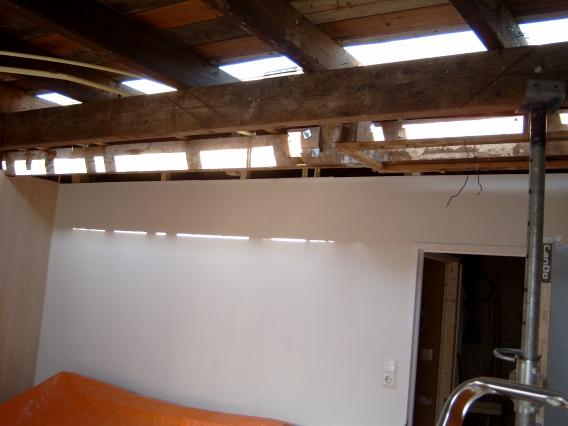

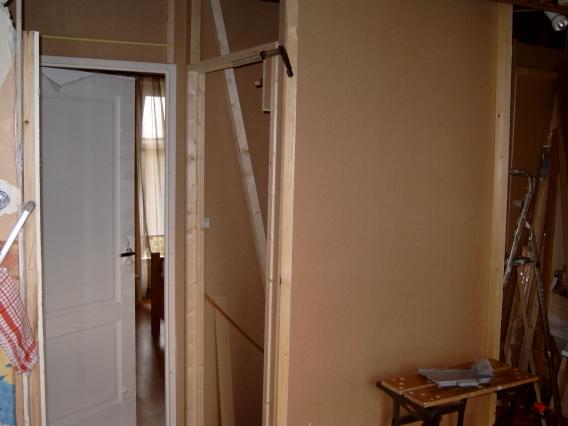

Nu de muren van de slaapkamer staan, kunnen we ze afwerken en de slaapkamerdeur plaatsen. Ook plaatsen we de muren van het trapgat naar de toekomstige zolder, zodat de aannemers (die volgende week komen) weten waar ze alles moeten plaatsen.

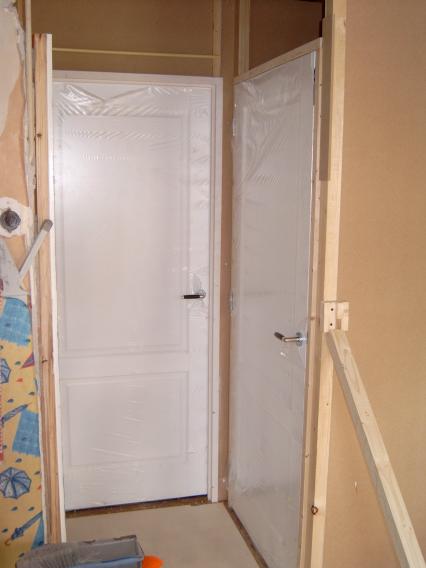

Met behang op de muren en gordijnen voor de ramen zou je bijna denken dat we een normale slaapkamer hebben.

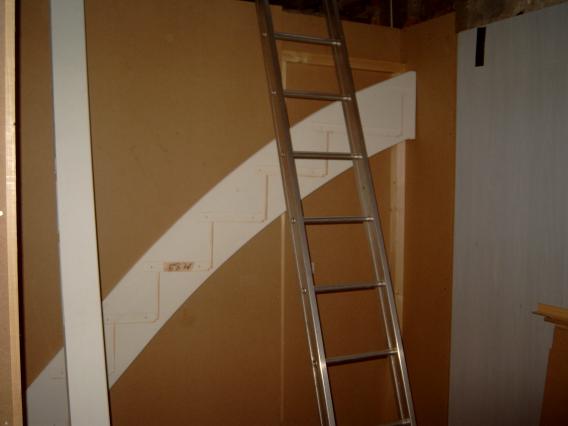

Soms moet je tekeningen maken om constructies te plannen, soms een model bouwen. Soms allebei.

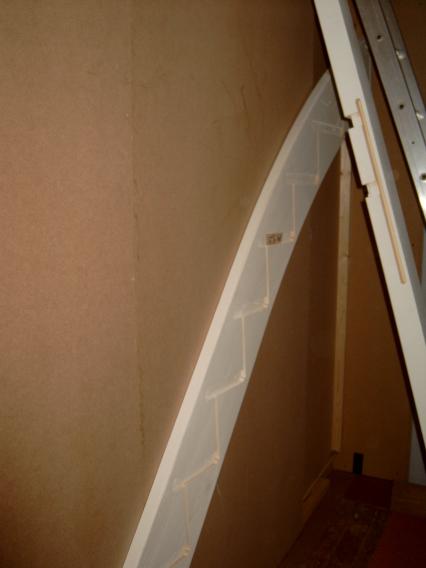

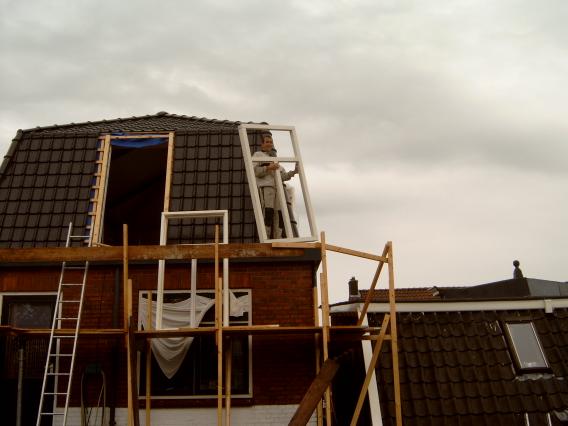

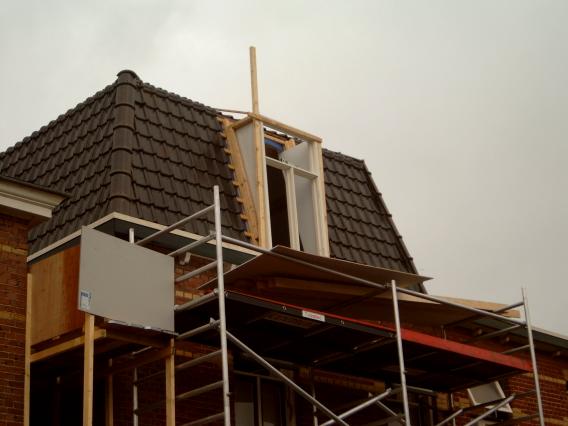

De deurpost van het trapgat naar boven begint vorm aan te nemen. De slaapkamerdeur zit nog in plastic om beschadigingen te voorkomen.
De zolderdeur hangt er in. Vanwege de kromme deurpost-profielen moest er een steuntje gebruikt worden, met de hoop dat alles tzt recht is.
Zijaanzicht van de constructie. Met op de achtergrond de enorme troep waar de badkamer moet komen.

Vandaag komen de aannemers om de steigers op te bouwen en om bouwstempels te plaatsen ter voorbereiding van het doorzagen van de dakbalken.

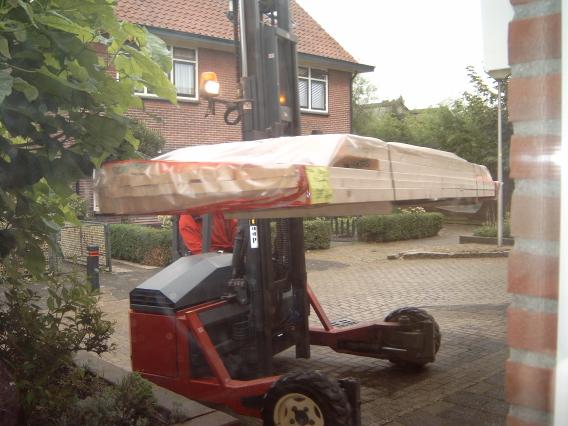

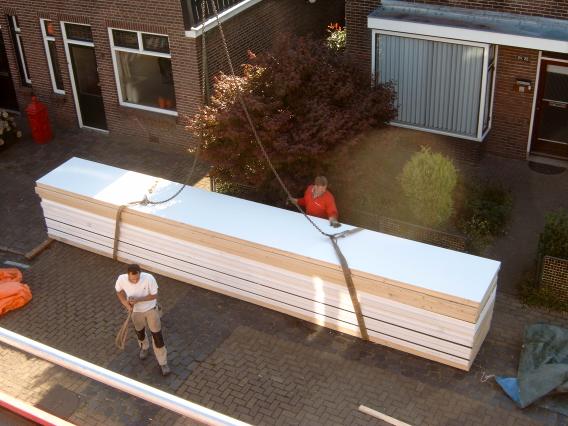

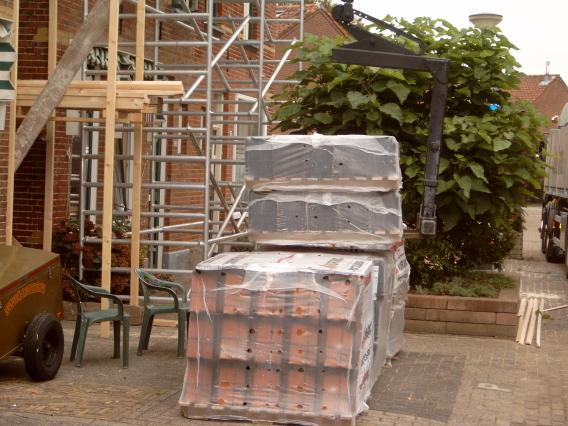

Er wordt hout geleverd voor de steiger in het gangetje, en een grote oplegger heeft ons nieuwe dak afgeleverd.

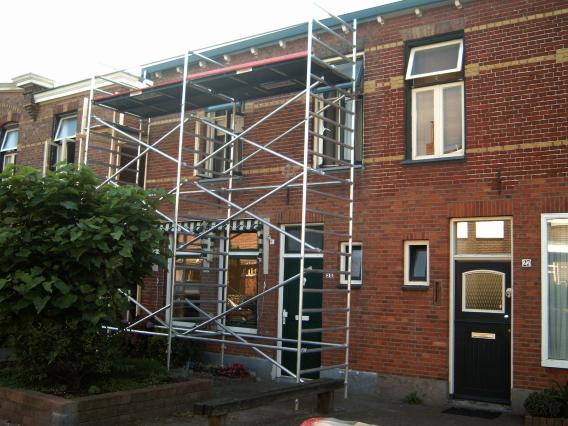

In het gangetje en achter het huis wordt een houten steiger op maat gemaakt. Aan de voorkant worden twee normale steigers opgebouwd.

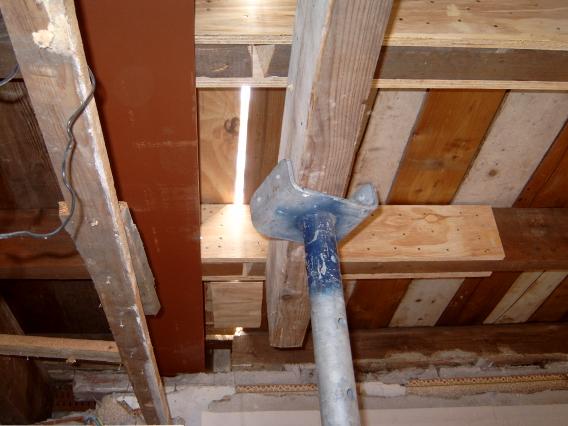

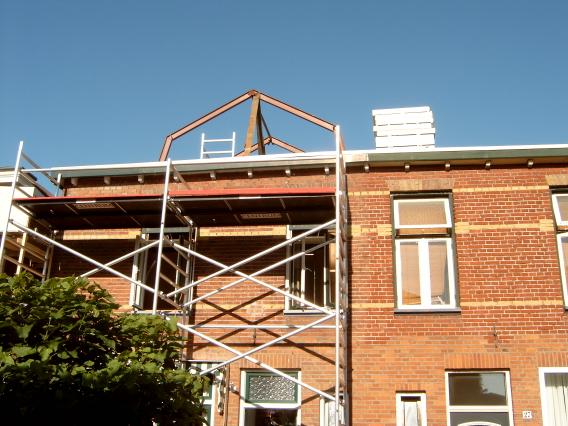

De bouwstempels worden geplaatst om het dak te ondersteunen als de dakbalken worden doorgezaagd.
De zaag gaat er in! Als het nu gaat regenen zijn we letterlijk nat! En op dat moment horen we dat de levering van het staal vertraagd is. Oh jee!

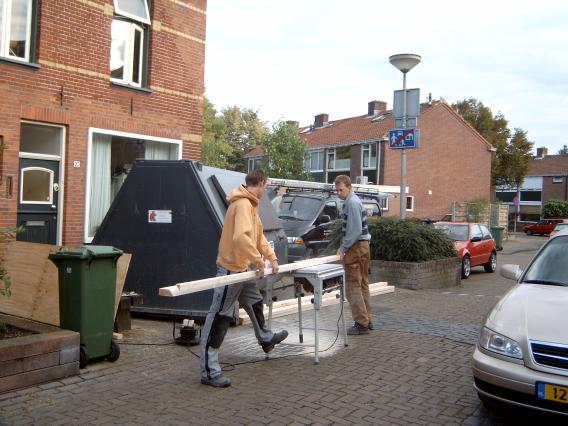

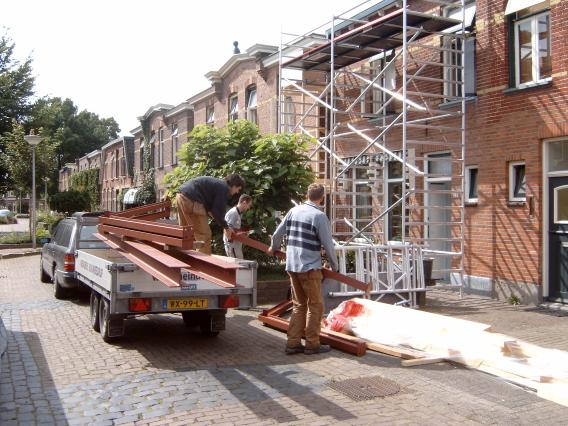

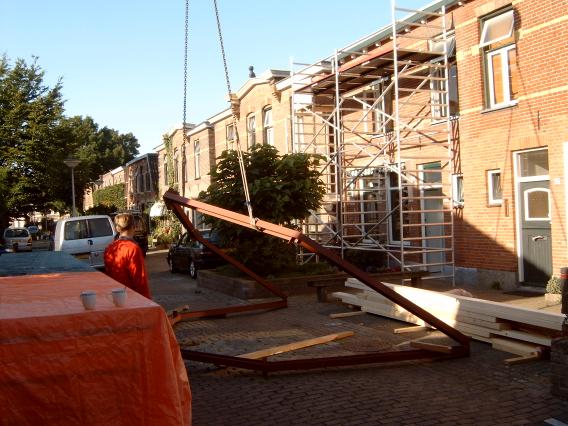

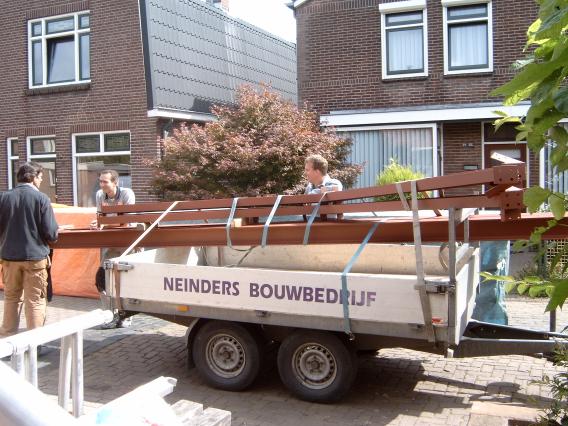

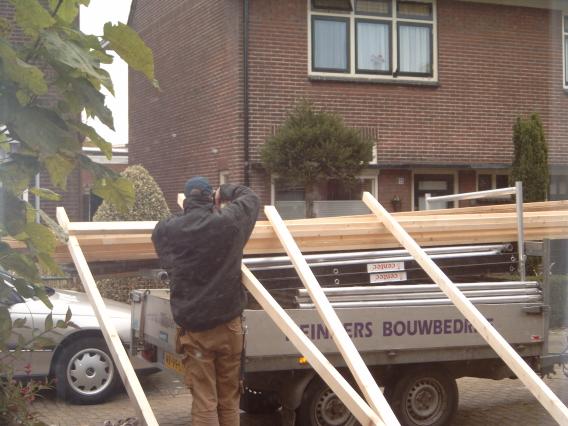

Pieter de aannemer besluit om het staal zelf te gaan halen. We willen niet weten hoeveel zijn aanhanger nu overladen is.
De spanten zijn met drie man nog wel te tillen, maar de zware H-balken kunnen alleen maar met een hefboom over de rand van de aanhanger geschoven worden.

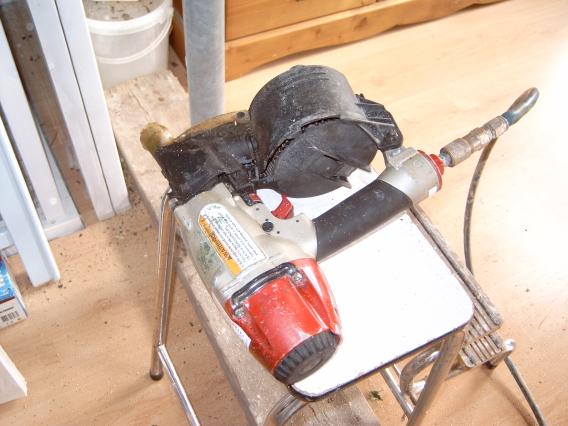

Oeps ... Erik, de vaste medewerker van Pieter, heeft met de reciprozaag dwars door de nieuwe leidingen gezaagd. Dus moet er ruim tien meter nieuwe draad getrokken worden.
Een gedeelte van de buitenmuren moet worden verwijderd. Daar komen de zware H-balken op te liggen. Één keer raden waar alle zaag-troep terecht komt. Zucht ...

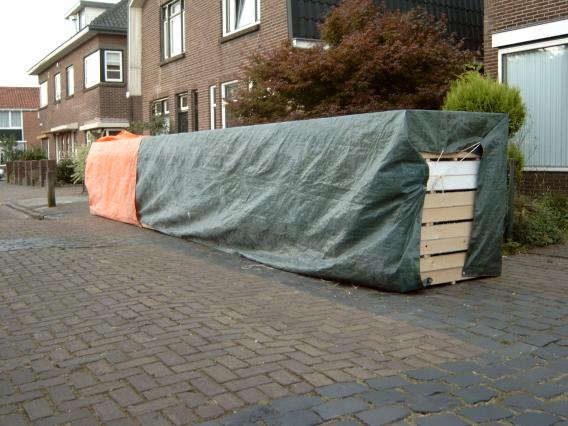

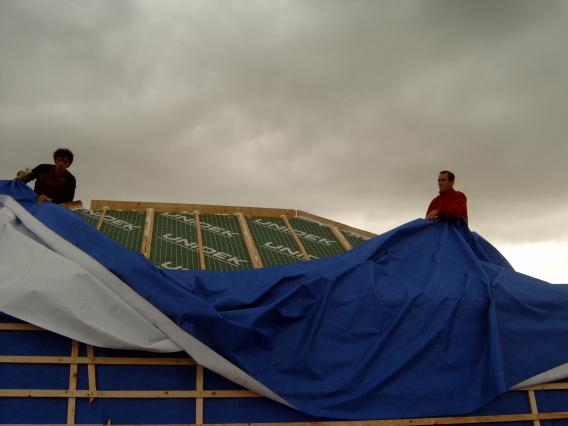

Eind van de werkdag. Een groot zeil over het dak heen, en maar hopen dat de weersvoorspelling van die lui van het KNMI voor één keer goed is.

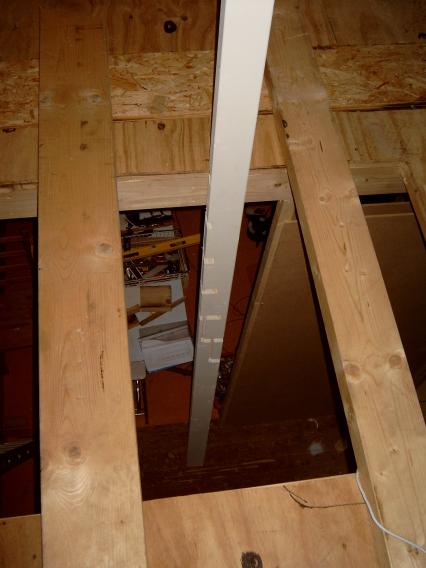

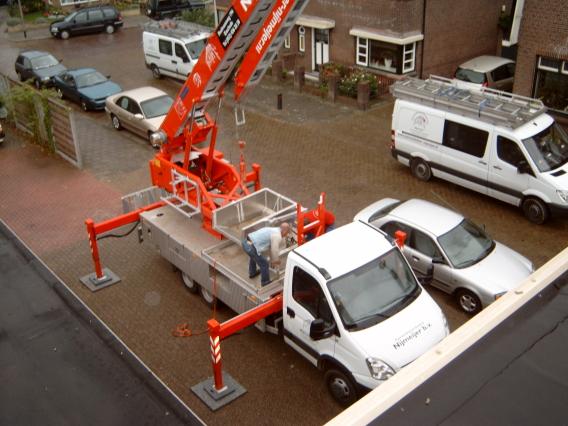

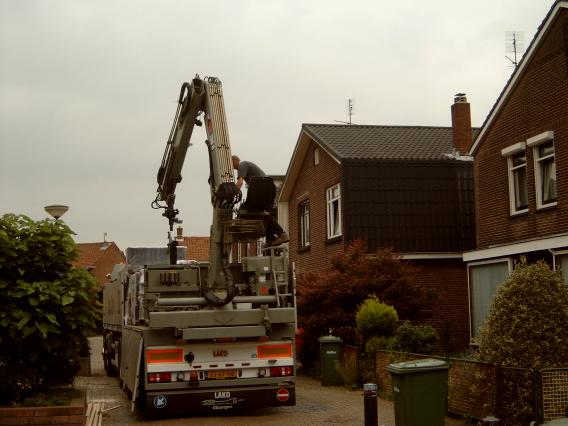

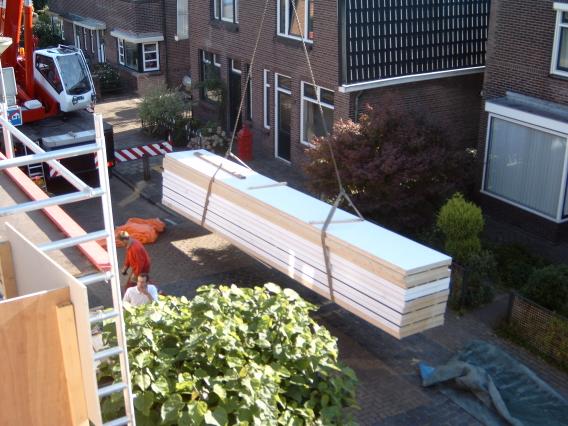

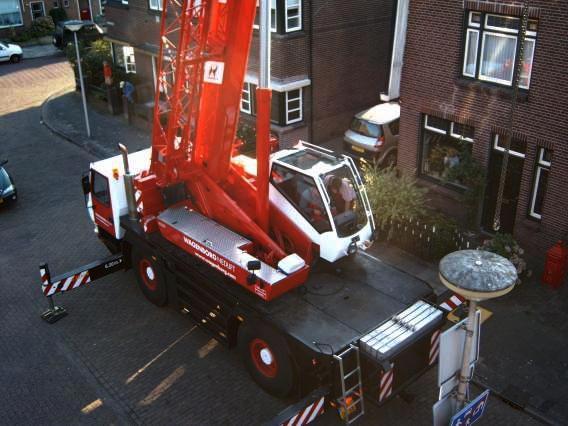

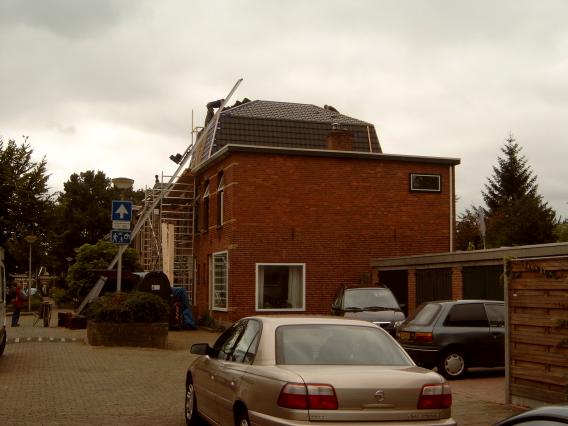

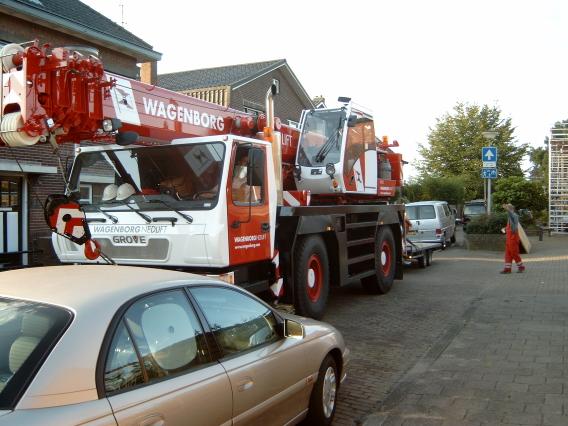

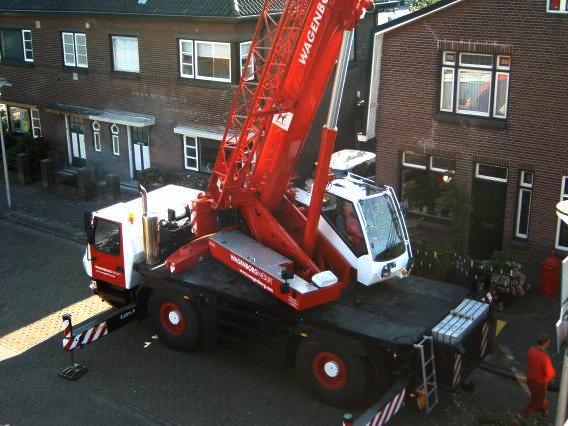

Vroeg in de morgen komt de kraan om alles naar boven te hijsen. De H-balken worden in deze gleuven neergelaten tot ze op de buitenmuren rusten.

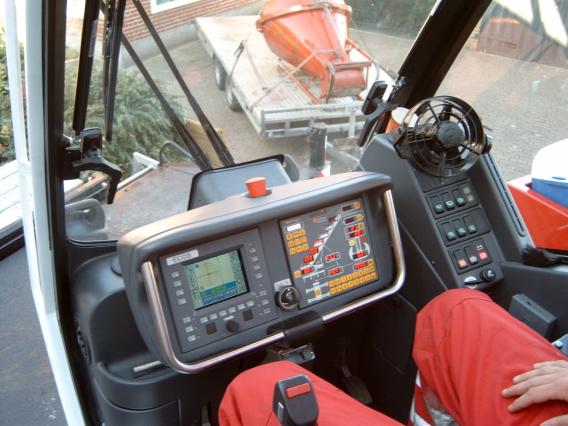

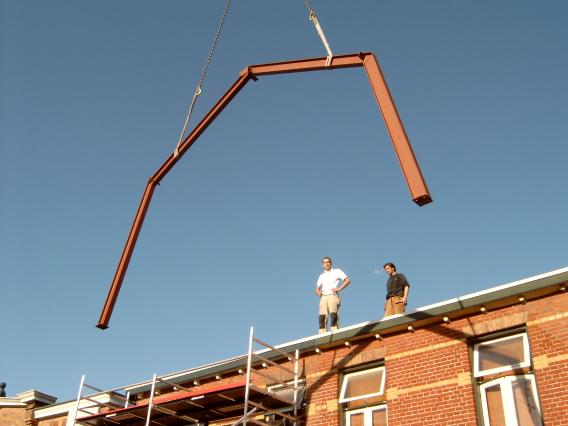

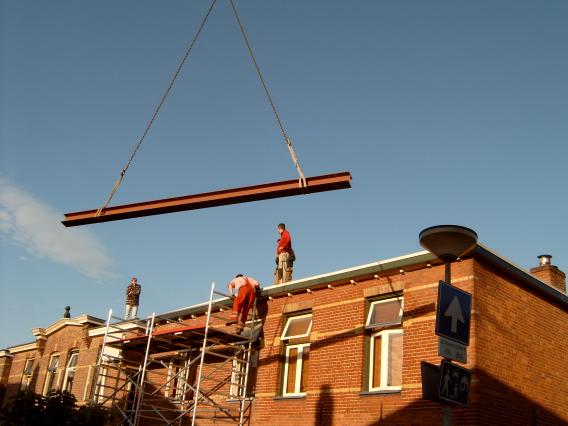

Daar gaat de eerste H-balk. Plotseling gaat er een sirene van de kraan af. De balk blijft in de lucht hangen want de kraan reageert nergens meer op.
Dit is een splinternieuwe kraan dus de kraanmachinist moet de helpdesk bellen om de boel weer in beweging te krijgen. Uiteindelijk wordt alles gereset door de accu los te halen en weer aan te sluiten. We kunnen weer verder.

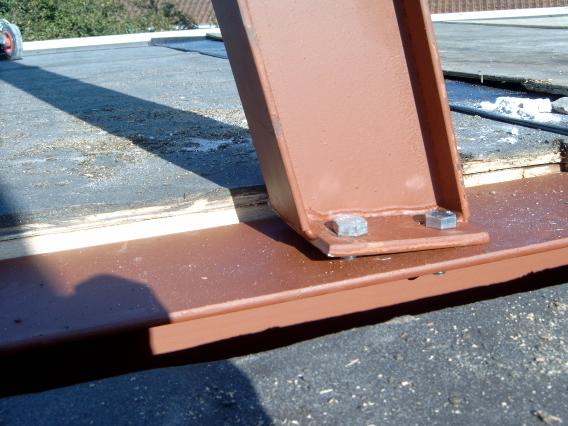

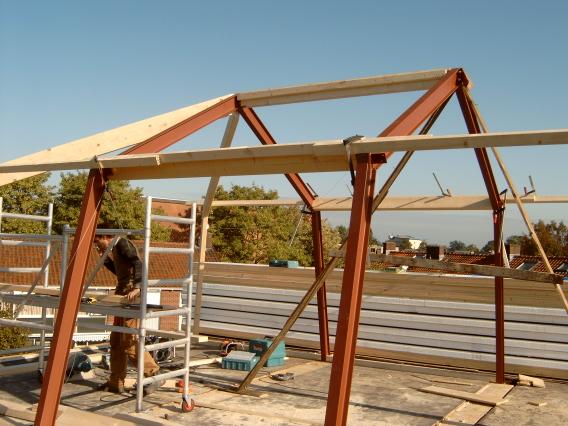

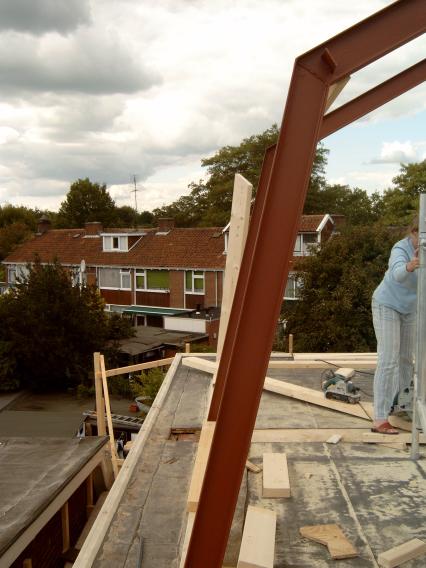

Beide H-balken liggen op hun plaats.

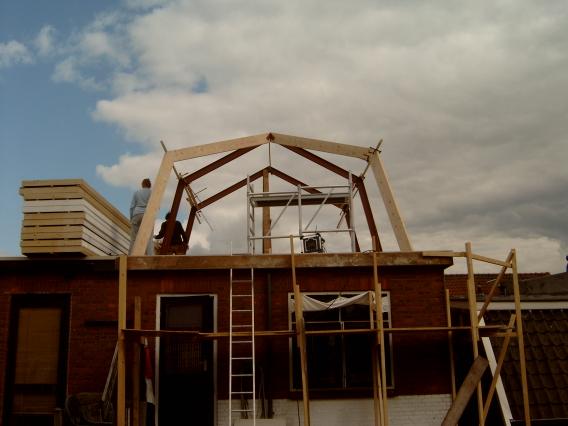

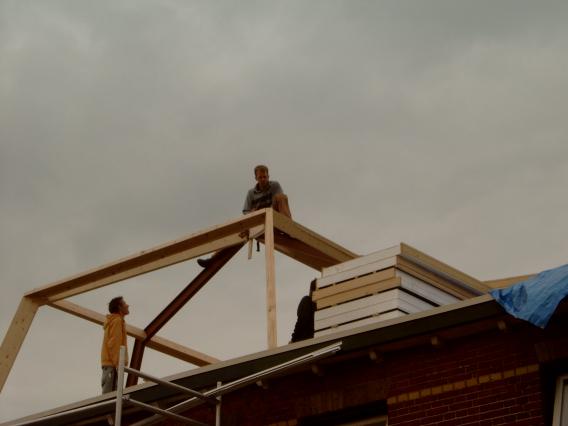

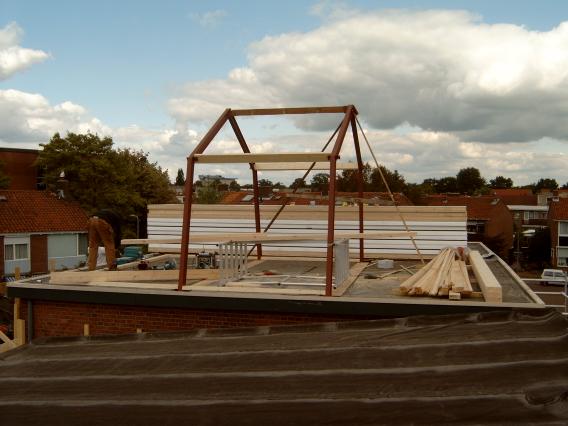

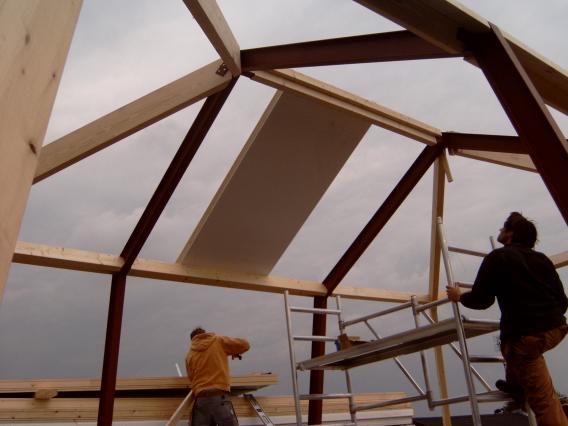

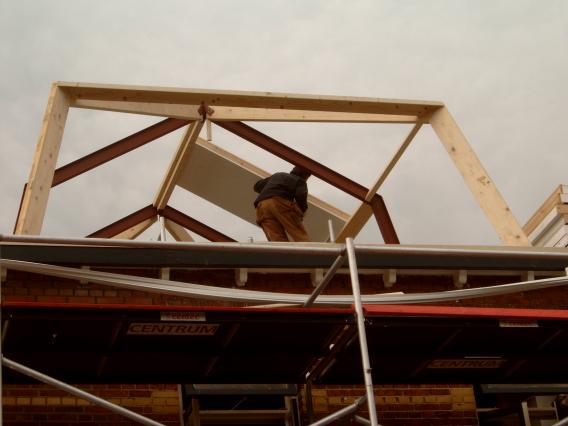

Een van de spanten gaat omhoog.

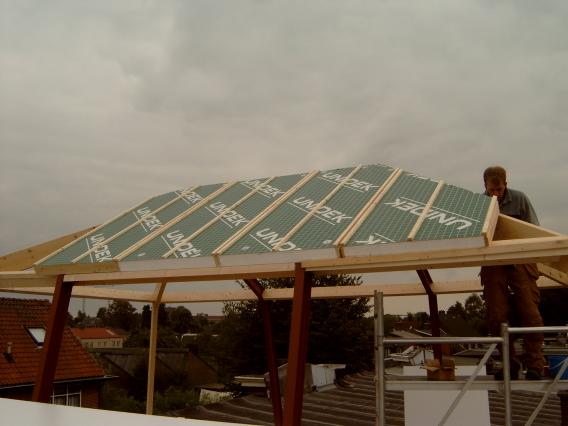

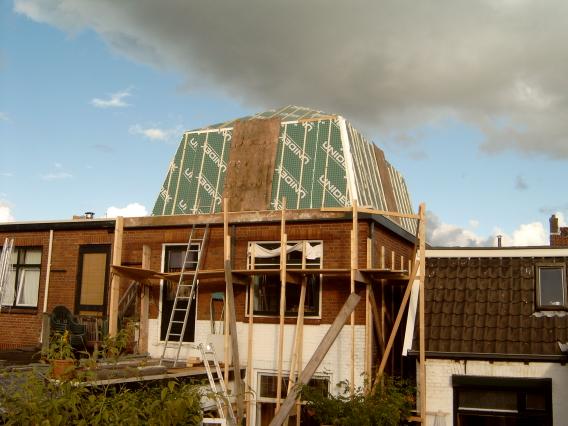

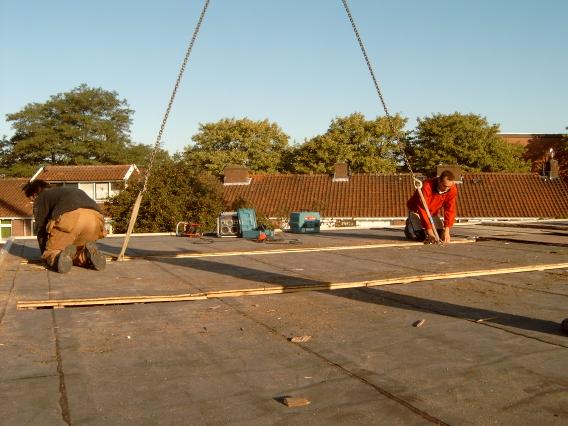

En daar gaan de dakplaten.
Alles gaat nu goed. Geen sirenes of error-meldingen meer.

Hmmm ... een van de voetplaten zit scheef. Tikkie slordig.

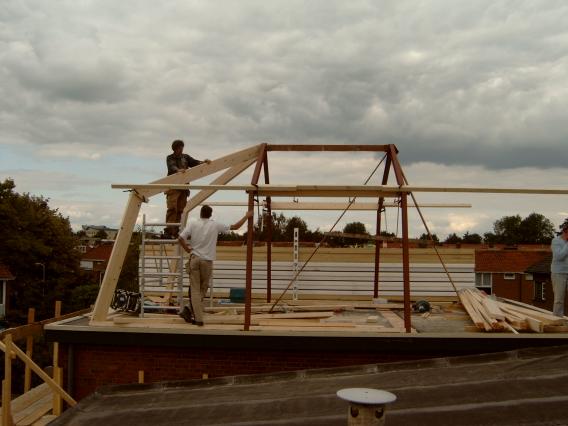

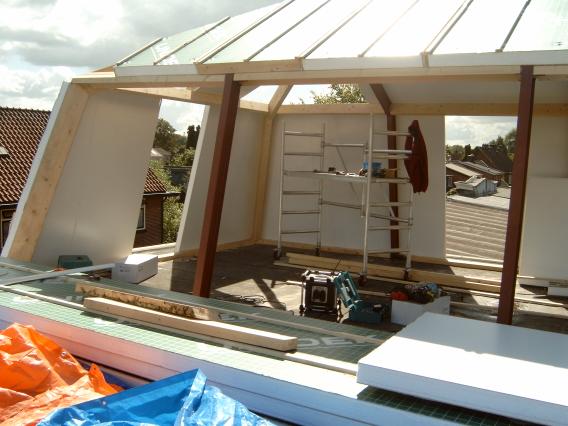

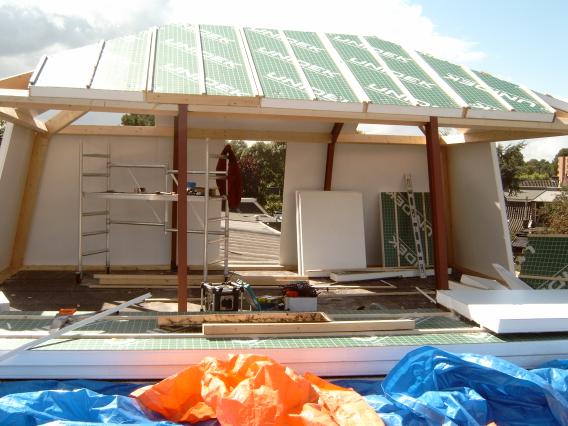

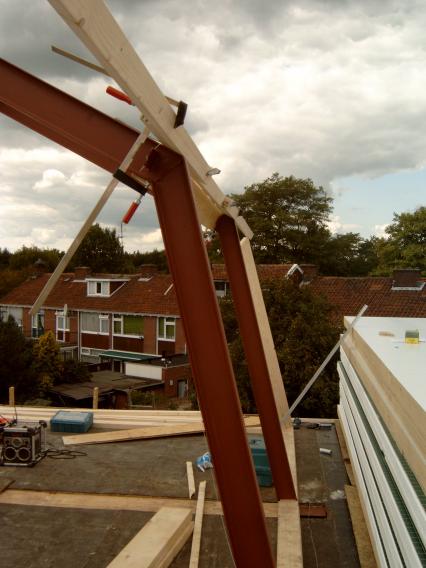

Nu het stalen frame klaar is beginnen we aan de houten spanten en gordingen.
Oké, bereken de wortel van de hoek van de stalen spanten en dan vermenigvuldigen met ... verdorie! Verkeerde hoek van de houten balk.

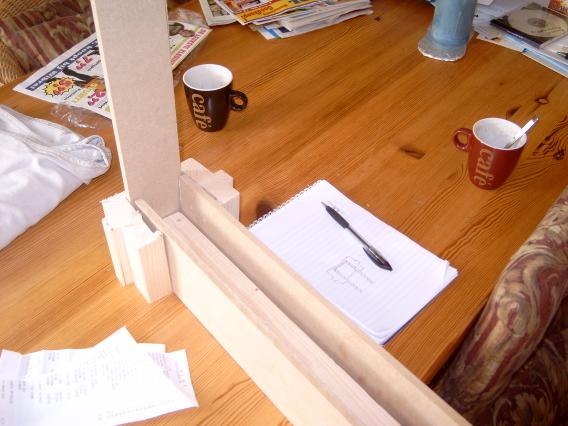

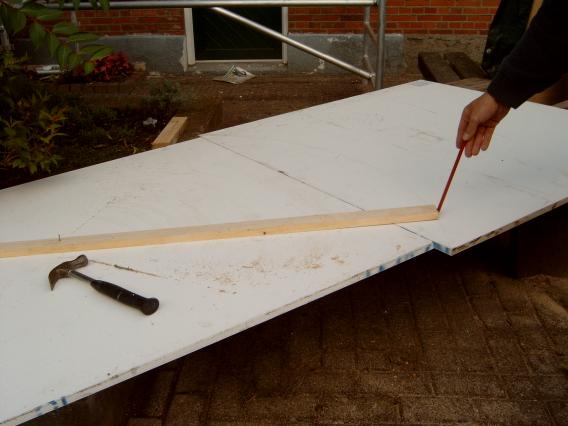

Marcel verzint een makkelijker methode met héle lange linealen. Dat gaat een stuk beter.
Okee één zijde staat. Het duurde wat langer dan gepland, maar uiteindelijk kwam alles goed dankzij de lange linealen. Extra moeilijkheid is ook het afschot van het dak.
De doorgezaagde dakbalken worden met multiplex en hout verbonden met de nieuwe H-balken.
Met een krachtig nagelpistool wordt alles door het hulpje aan elkaar geknald. Later blijkt dat deze gast totaal niet gekeken had of alles wel recht zat, met als gevolg dat de nieuwe zoldervloer nu een kuil heeft.

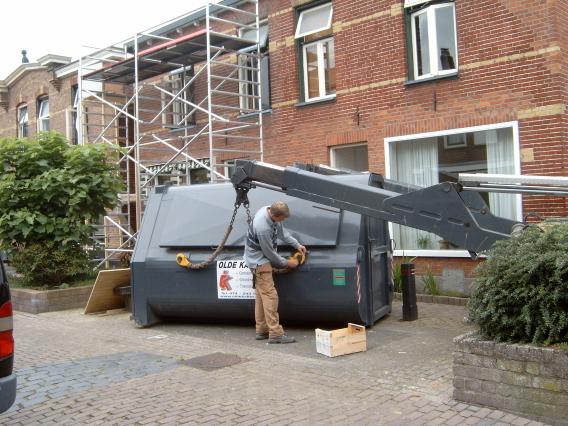

Ondertussen wordt er op de parkeerplaats voor het huis een afvalcontainer geplaatst.

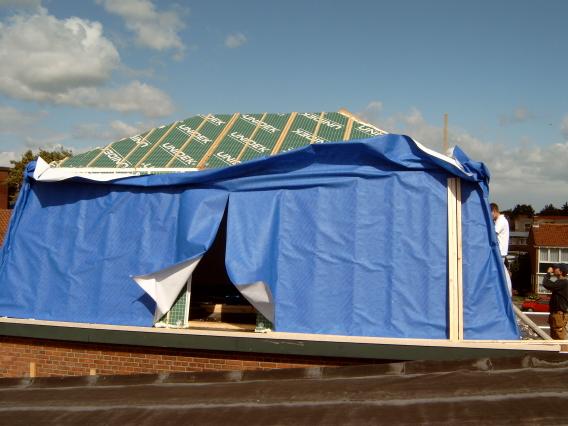

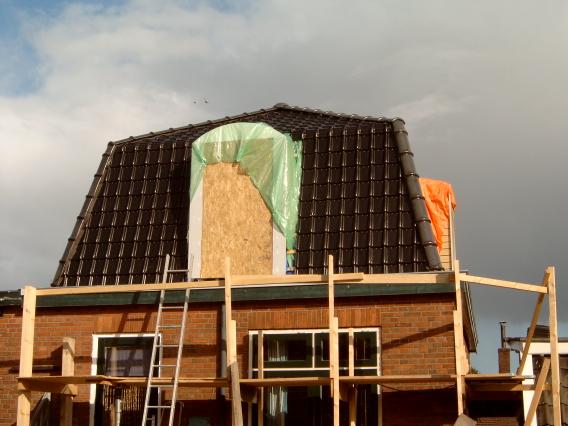

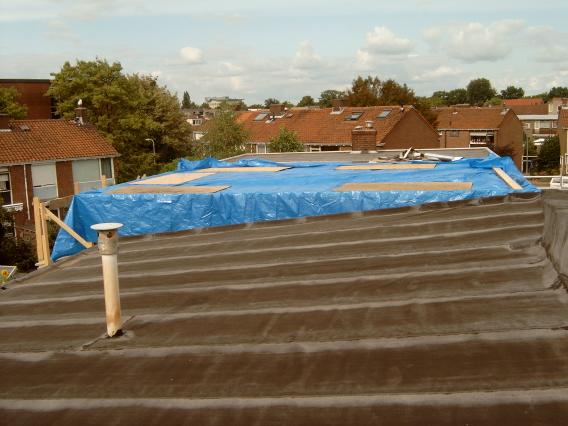

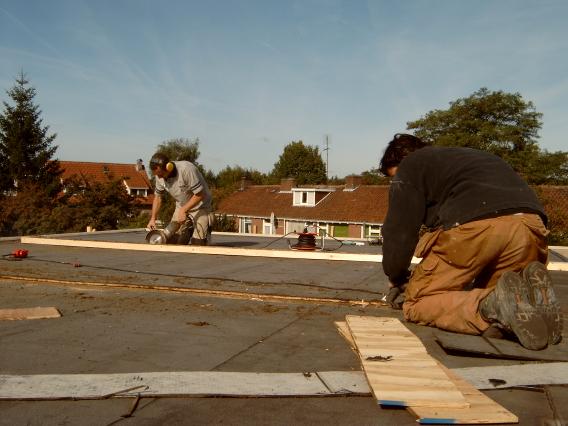

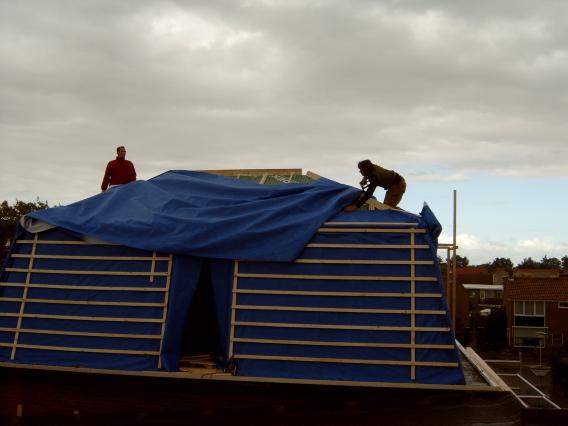

Er wordt regen verwacht, dus wordt er een tijdelijke dakbedekking aangebracht.
Ziet er goed uit.

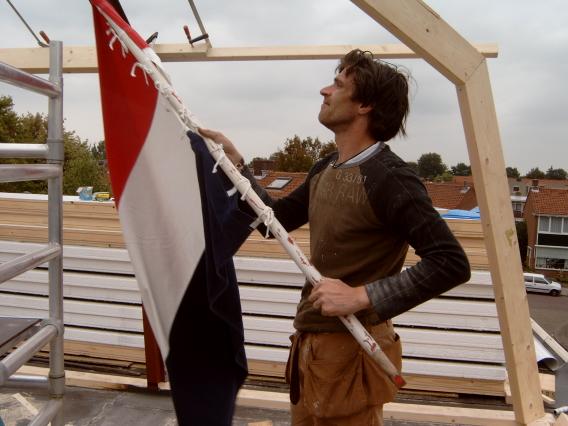

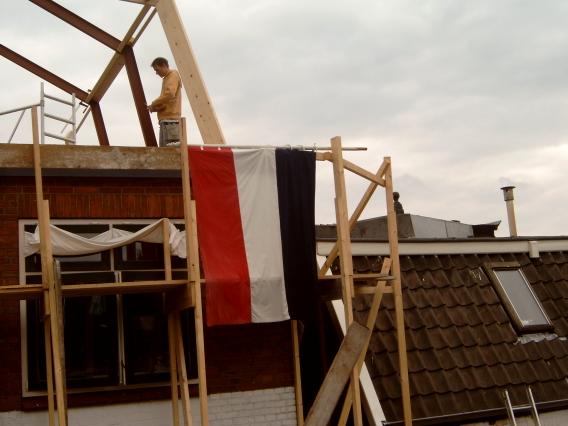

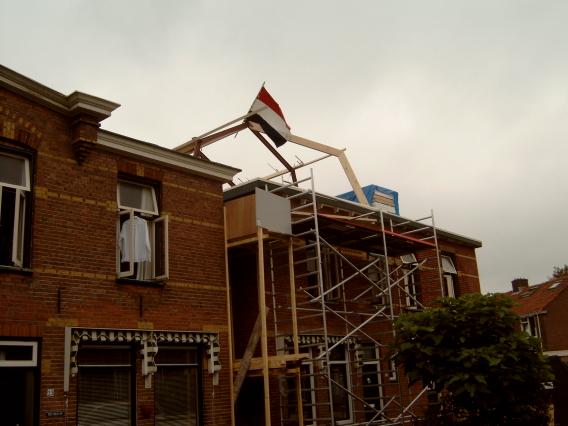

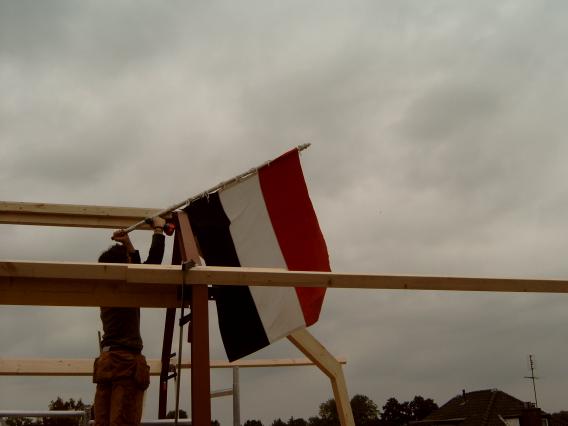

De nok wordt geplaatst, dus kan de vlag in top.
Naar goed gebruik wordt het hoogste punt van de bouw gevierd met een hapje en een drankje.
De volgende morgen is men al vroeg bezig om de balken voor de gordingen in de juiste vorm te zagen. De vlag hangt te drogen want het heeft vannacht geregend.

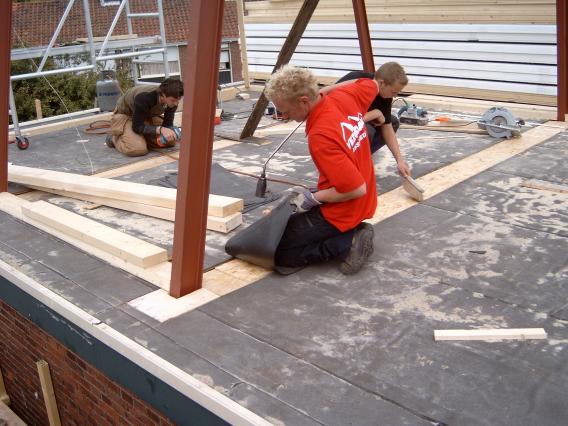

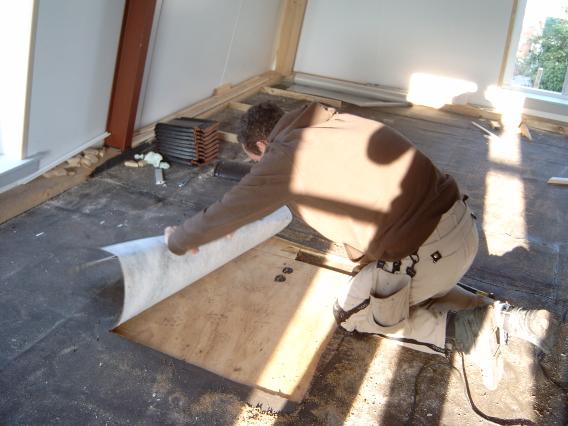

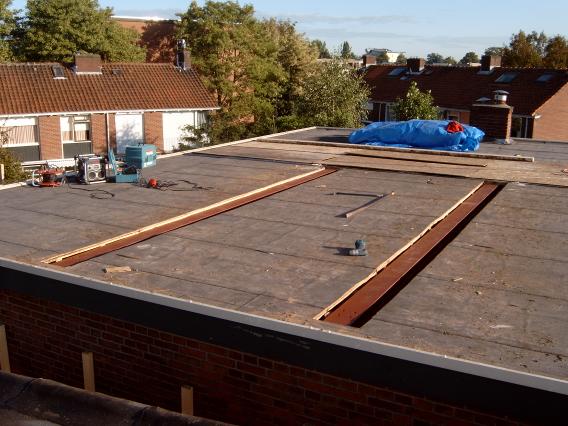

De eerste dakplaten liggen.
Er moeten soms halsbrekende toeren uitgehaald worden om de platen vast te kunnen zetten.

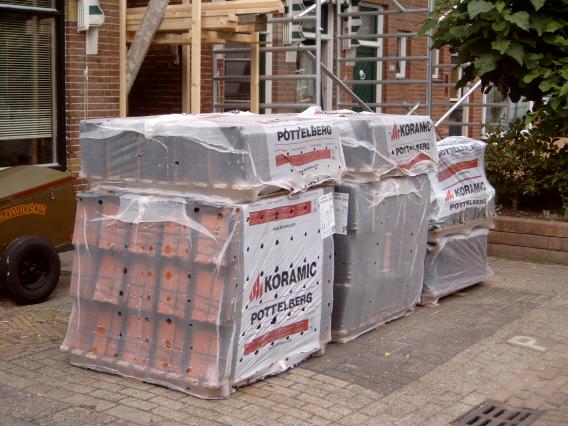

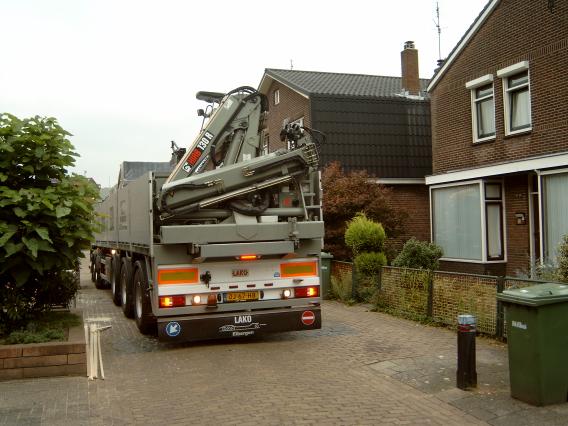

Daar komt de vrachtwagen met dakpannen uit België. Alles wordt netjes voor het huis uitgeladen.
Als je onder het dak staat krijg je al een aardig idee hoe het gaat worden.

In de nacht van zondag op maandag ontwikkelde zich op de noordzee een flinke bui...
En dus ...
Er was nog véél meer regen in aantocht.

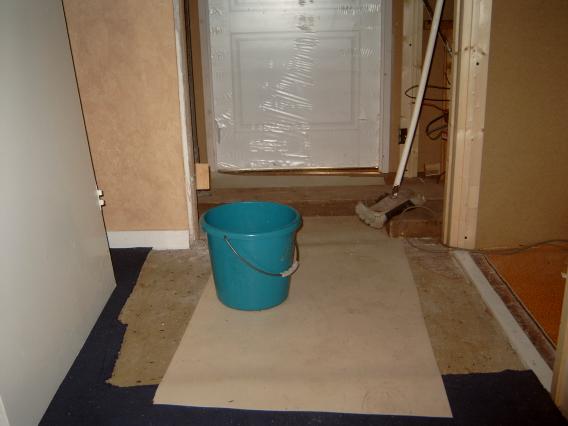

We zijn dus de hele nacht bezig geweest met dweilen, emmers en bakjes.
Overal was water binnen gekomen en er was van alles nat.

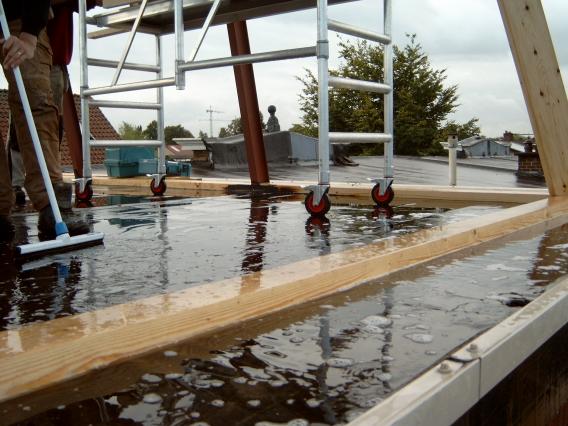

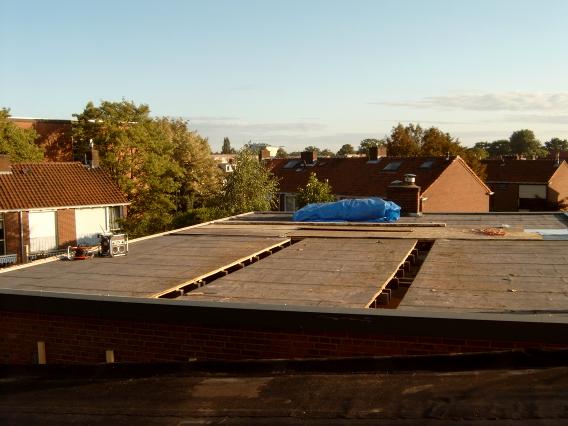

Een enorme plens water was er tussen de balken op het dak blijven staan.
Het werk gaat gestaag verder.

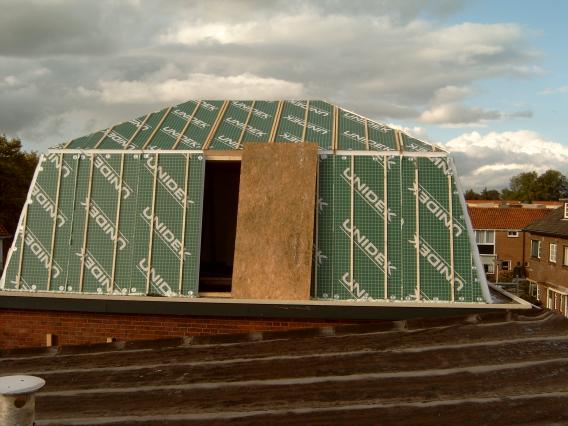

Alle dakplaten zijn geplaatst, en we hebben een nu een enorme kamer op ons huis staan. Al lijkt het van de buitenkant meer op een soort schuur.
We kunnen niet wachten tot de dakpannen liggen.

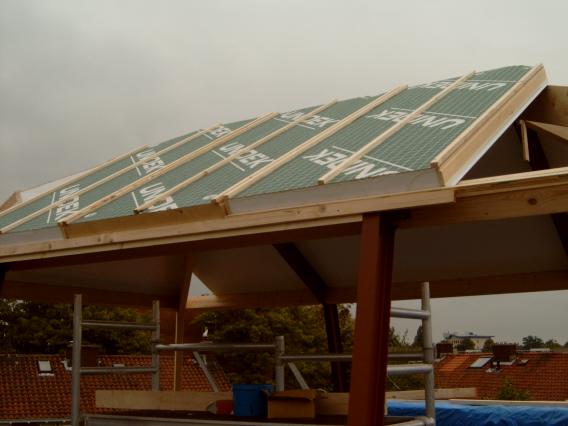

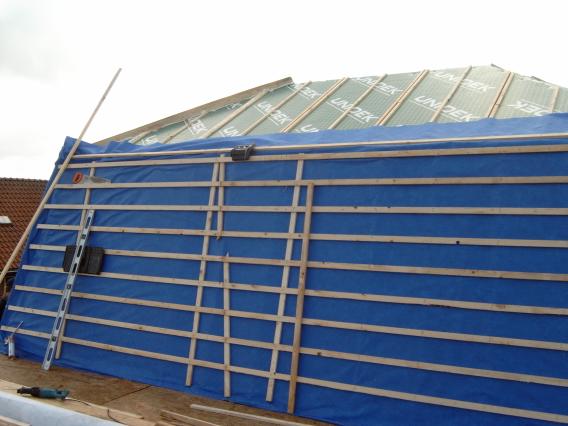

Er gaat spinvlies over de dakplaten om alles waterdicht en dampdoorlatend te hebben. De panlatten worden vervolgens gemonteerd.
De hele dag hebben we korte maar hevige buien die het werken niet makkelijker maken. Het kost door de wind veel moeite om het spinvlies goed over het bovenste gedeelte van het dak te krijgen.

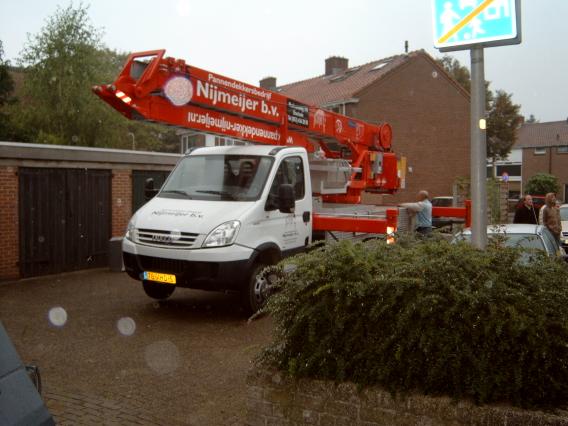

De mannen van het pannendekkersbedrijf arriveren.

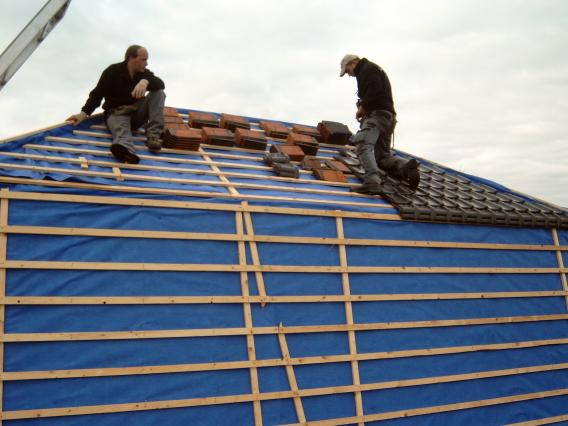

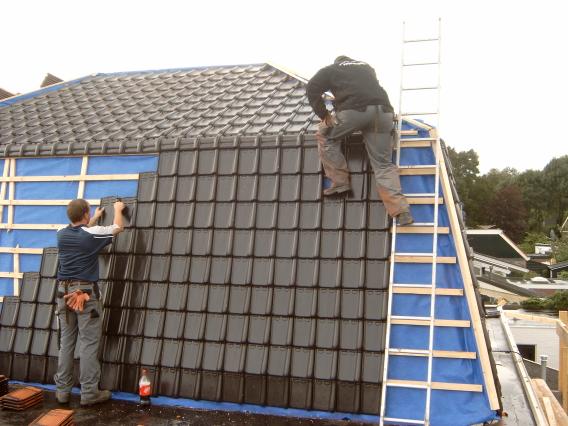

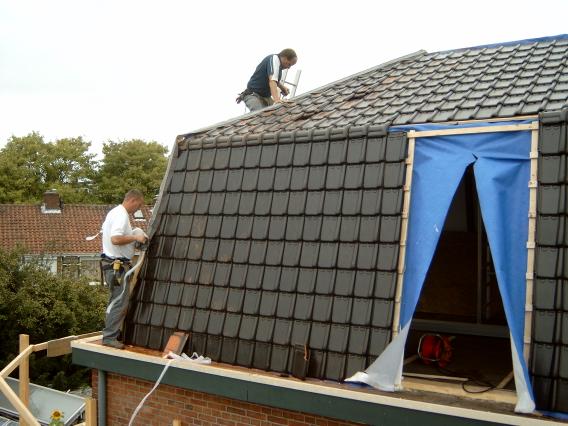

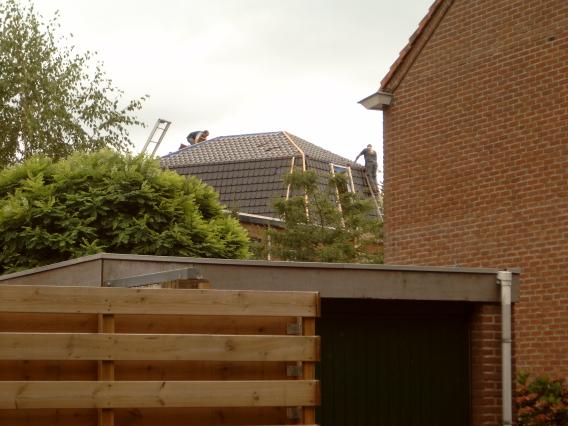

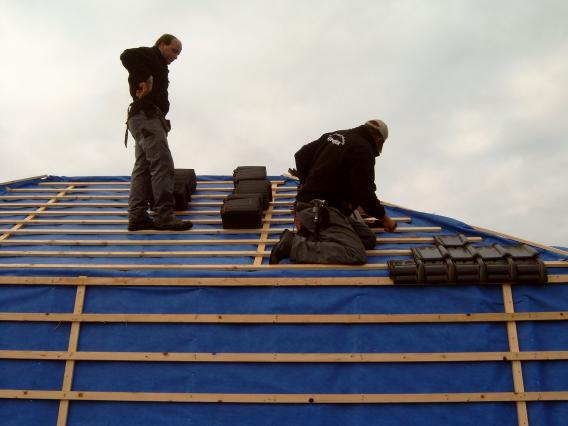

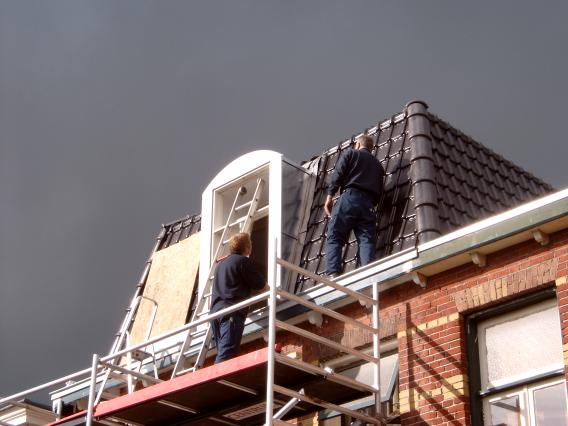

In hoog tempo worden de pannen op het dak gelegd.
Op het verticale gedeelte krijgen de dakpannen om en om stormhaken om te voorkomen dat ze bij de eerste de beste storm in de goot liggen.

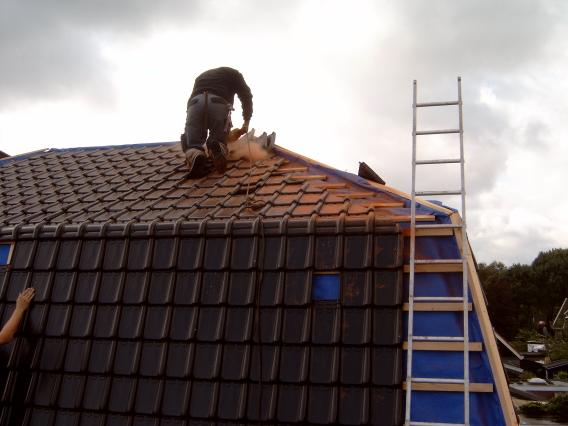

Het leggen gaat in rap tempo. Op de hoeken komt een nokvorst om het hout er onder te beschermen.
Zo ziet het er van een afstandje uit.
Zo. Alle dakpannen liggen er op. Tijger heeft zoals altijd scherp toezicht gehouden op de werkzaamheden.
Nog even allemaal op de foto ... en hartelijk bedankt jongens.

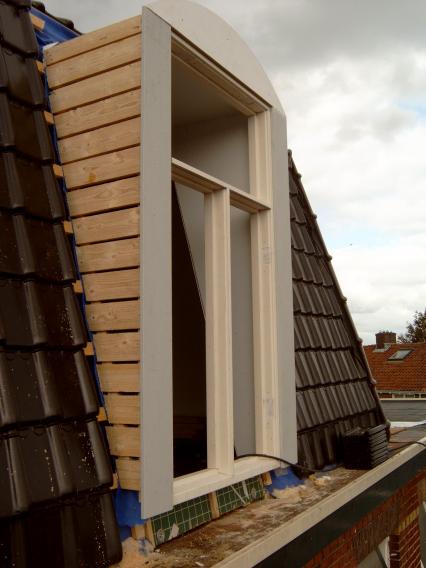

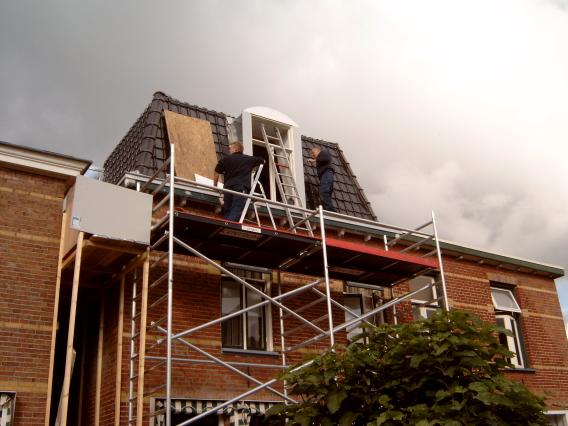

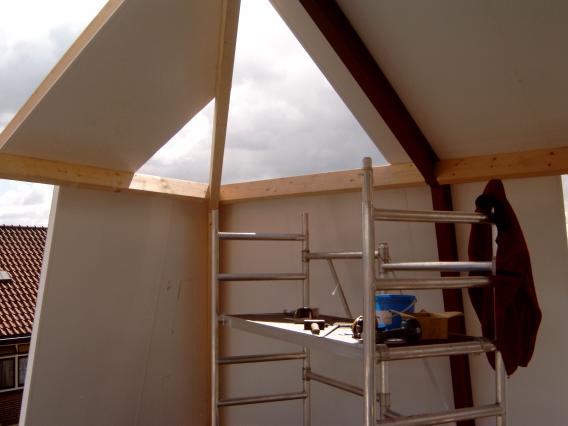

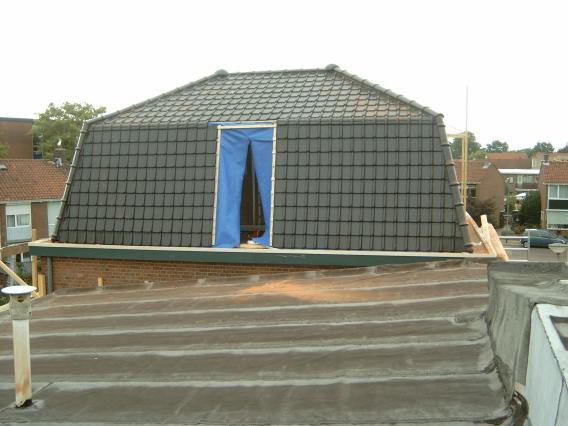

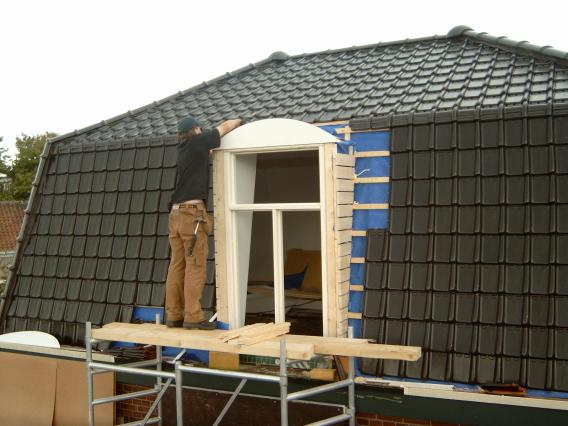

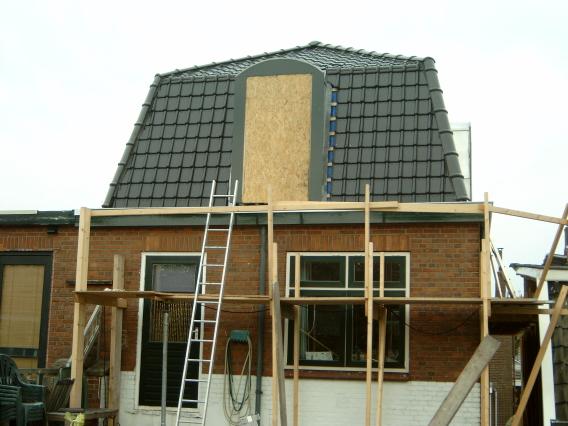

Nu de dakpannen liggen gaan we door met de dakkapellen.

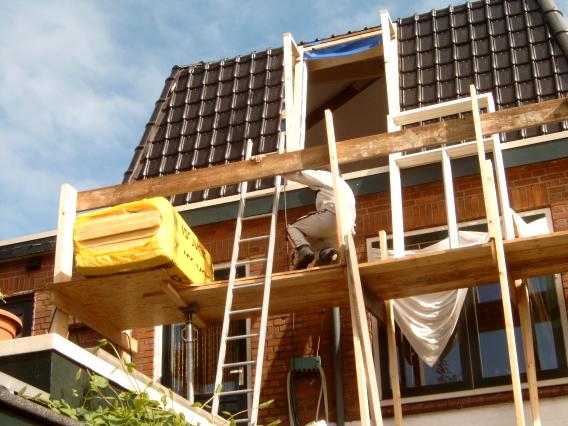

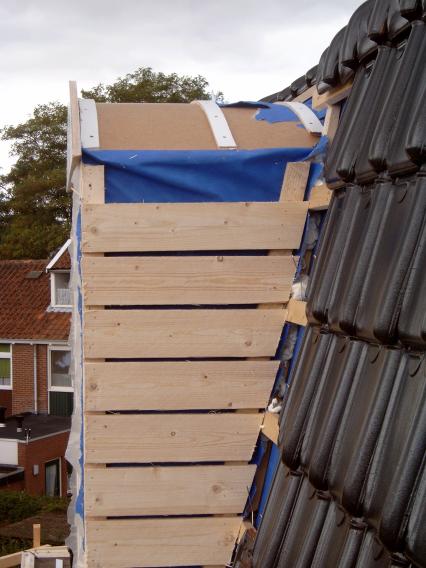

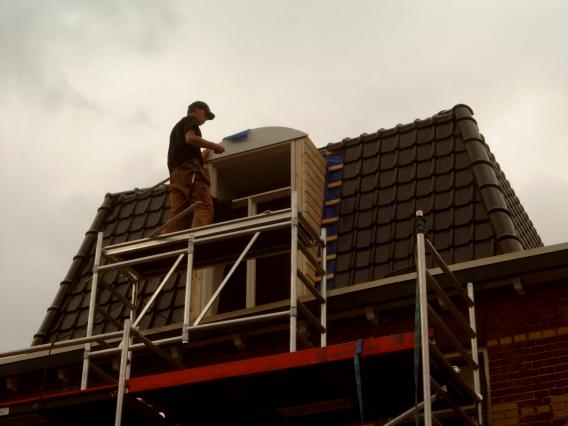

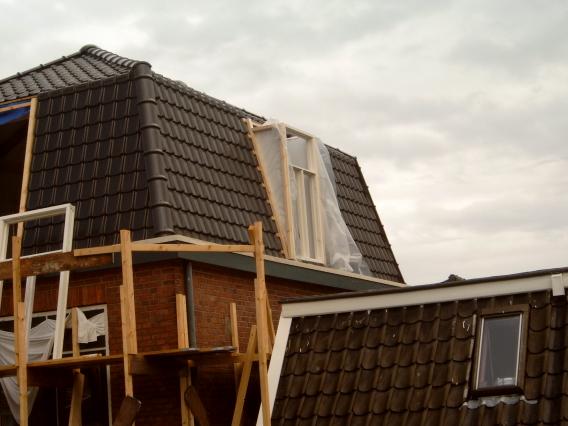

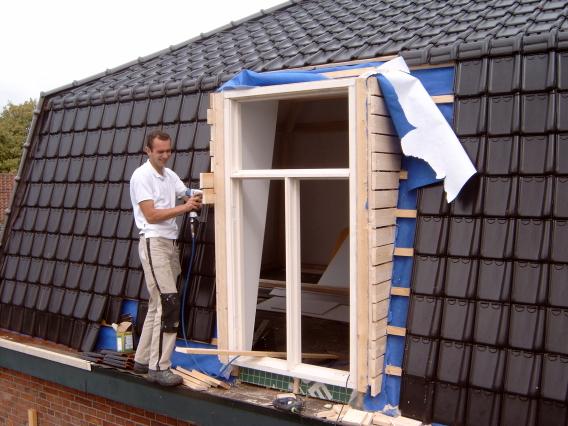

Zo ziet het er van de binnenkant uit. De dakkapel achter is in de opbouwfase. Het gele pak is isolatiematriaal.

Spinvlies er overheen, en dan de plankjes waar het zink op gemonteerd wordt.

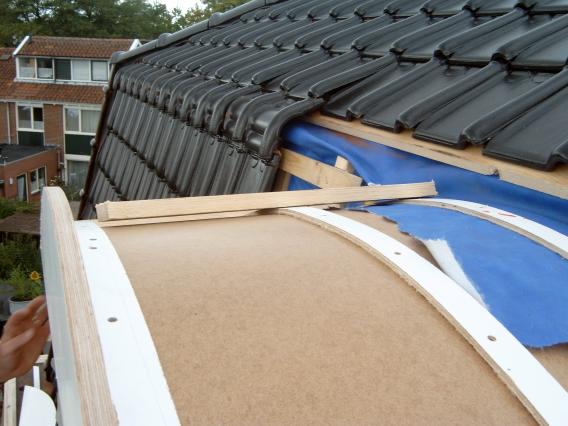

Met een lange lat maak je een passer voor de halfronde bovenkanten.
Dat zit!
Het zink komt hier boven op.

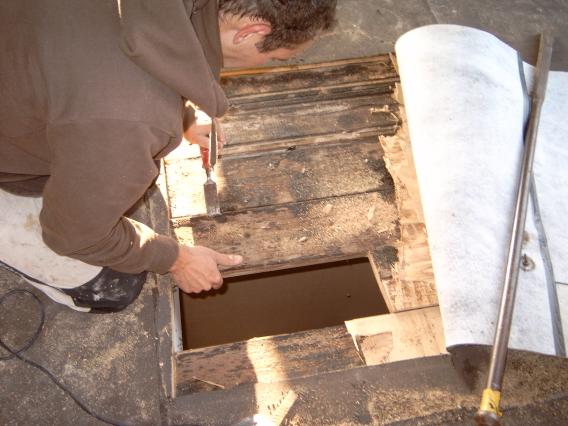

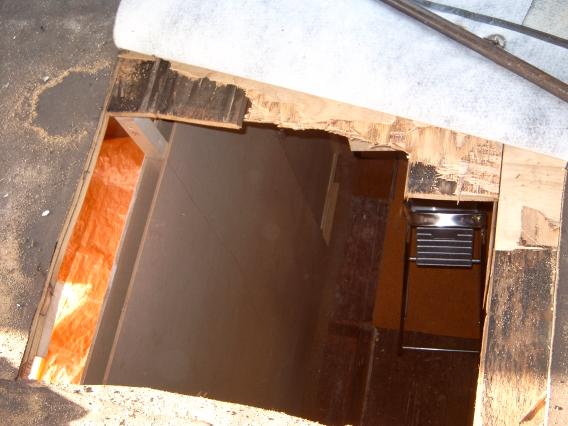

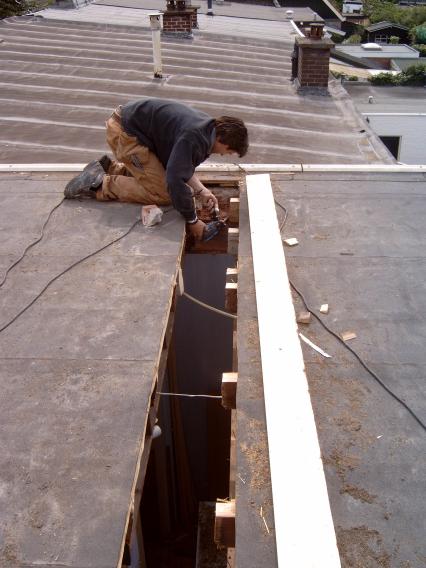

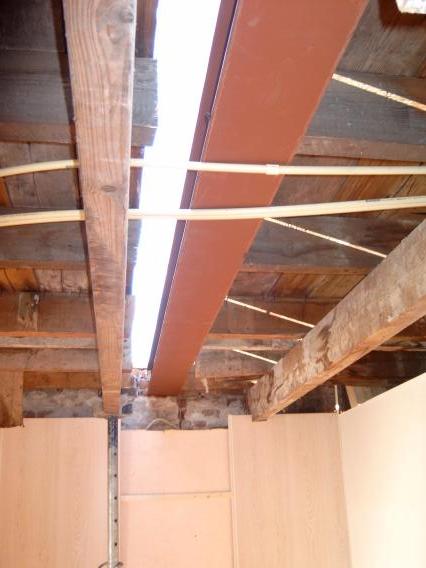

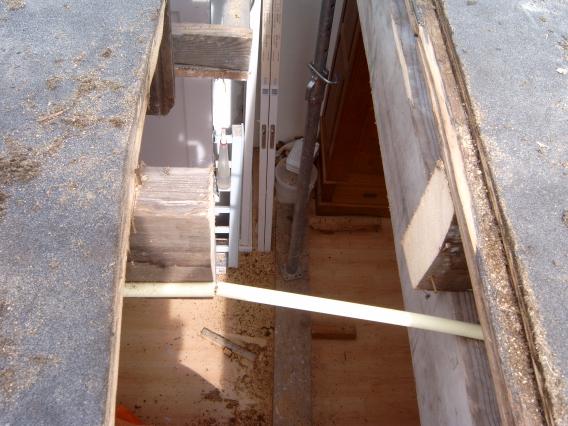

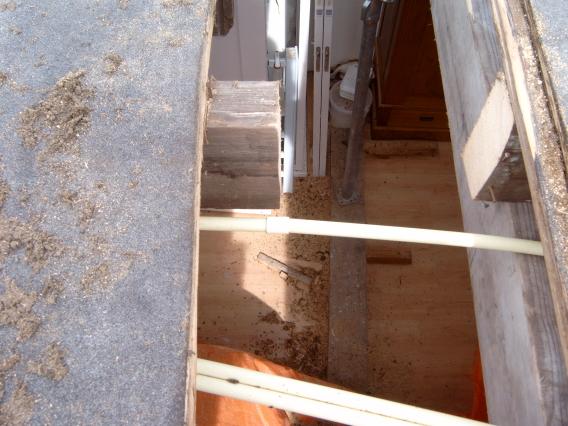

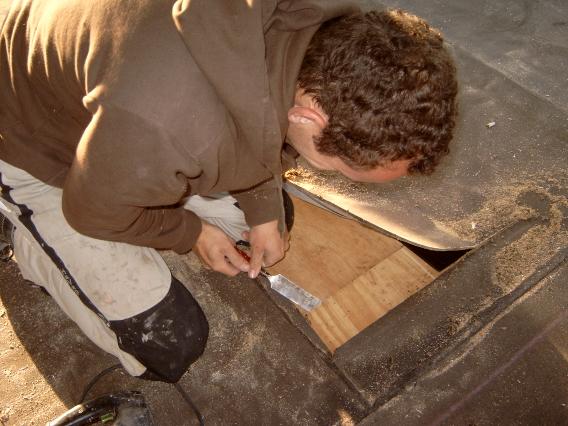

We gaan door het oude dak heen om het trappegat te maken. Dit zijn de underlaymentplaten van het dak dat we pas een jaar of vijf geleden (2002) hebben aangelegd.
En hier hebben we het originele planken dak.

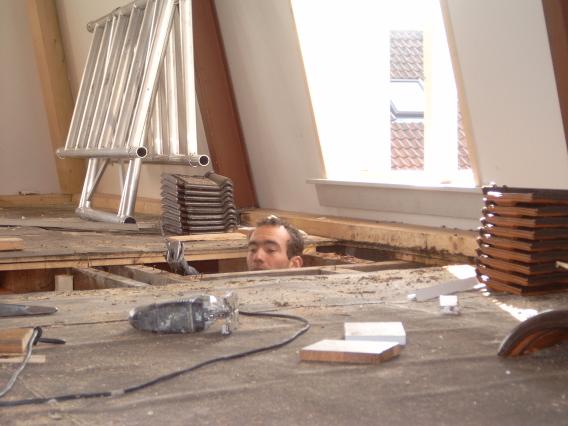

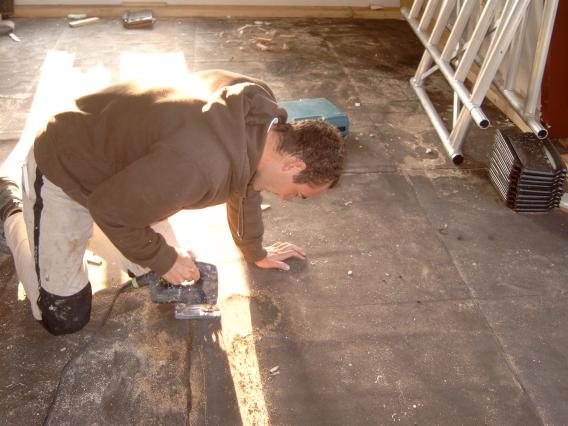

De oude dakbalken moeten doorgezaagd worden. Uiteraard zaagt dit hulpje teveel balken weg. Kneus dat hij is!

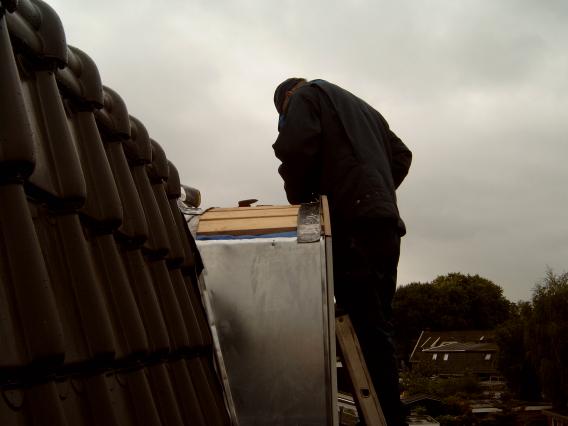

De specialist is gearriveerd die alle zink gaat aanleggen.
De eerste stukken goot worden geplaatst en op maat gemaakt.
Alles wordt aan elkaar gesoldeerd tot een stevige goot.

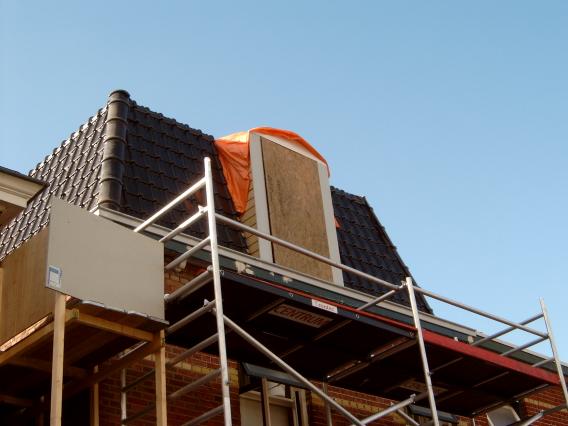

Er wordt uiteraard weer regen verwacht, dus dekken we de dakkapellen af met plastic.

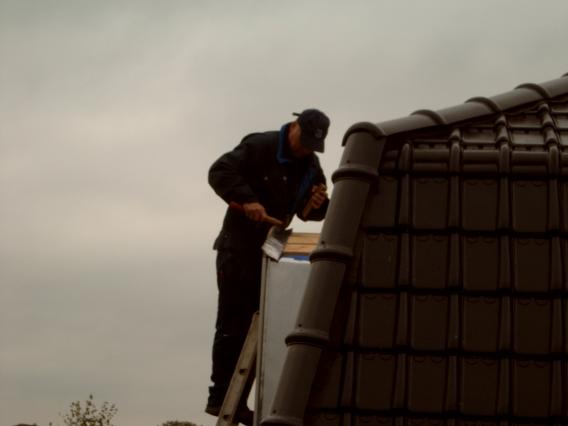

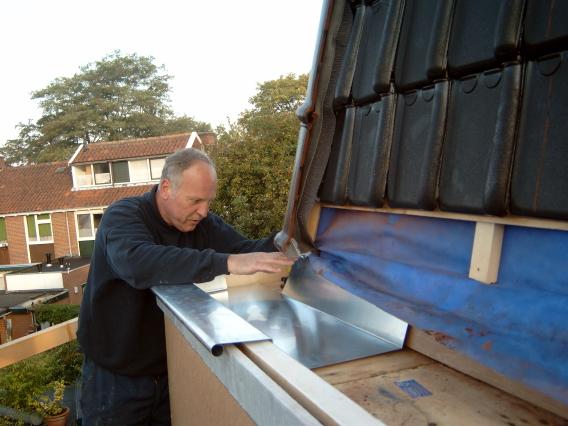

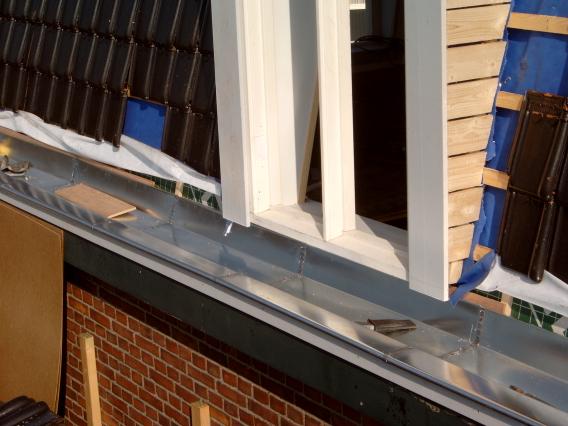

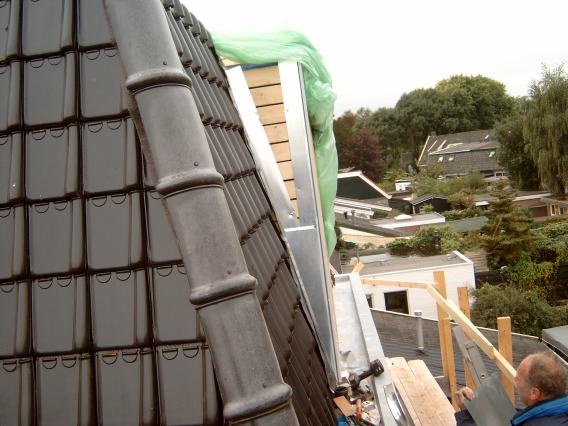

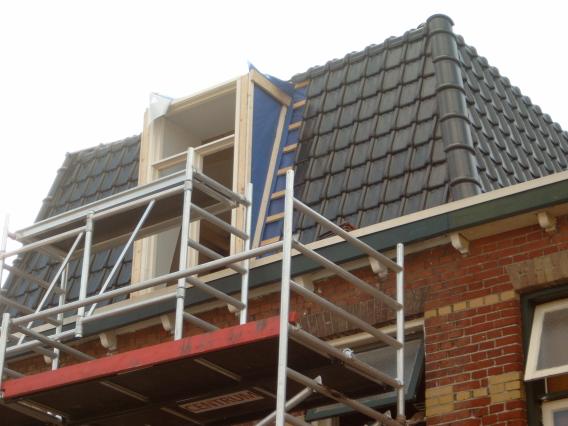

De zijkanten van de dakkapellen krijgen een zinken bedekking

Alles wordt met loden strippen waterdicht gemaakt. Met een wig en een speciale hamer wordt het lood in vorm geklopt.
De volgende dag komt een collega mee om het werk te versnellen aangezien er wéér een plons regen verwacht wordt.
Gelijk maar de eerste laag verf er op. De kozijnen off-white en de boarding groen.

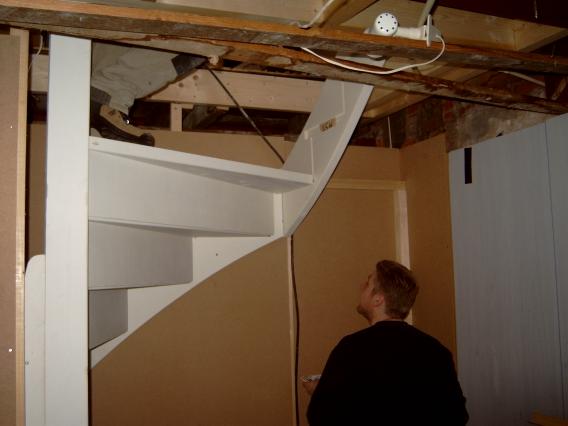

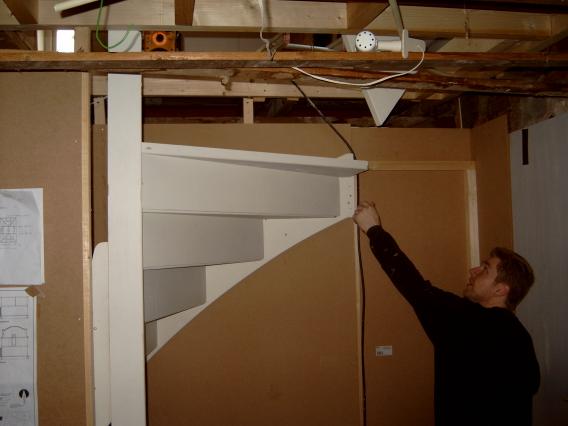

De zoldertrap is gearriveerd.

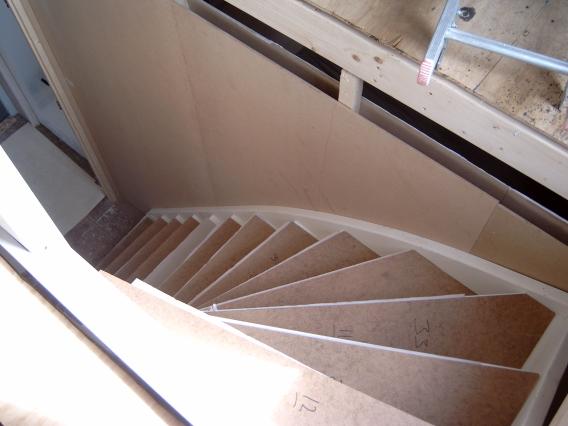

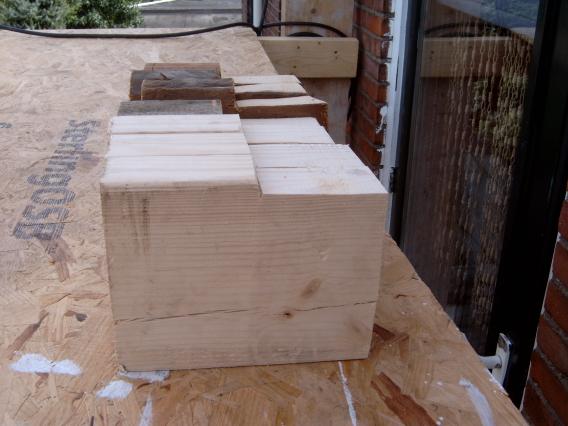

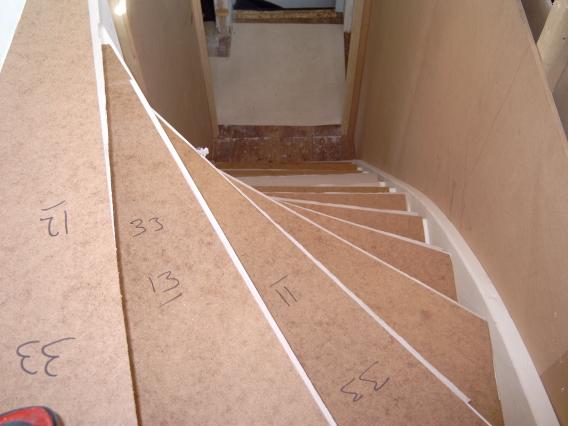

Alle delen van de trap zijn vooraf klaargemaakt zodat alles als één grote puzzel in elkaar gezet kan worden.
Het is heel knap hoe elk deel het vorige deel opsluit om zo wordt een stevig geheel te krijgen.
Als alles in elkaar gezet is schuiven ze de gehele trap op zijn plaats en fixeren ze alles door de trap aan de balken vast te schroeven.

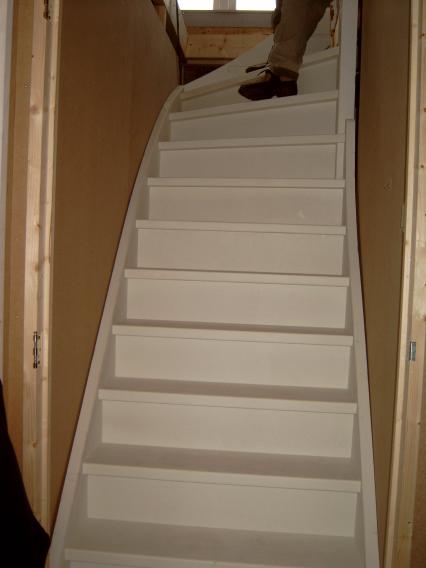

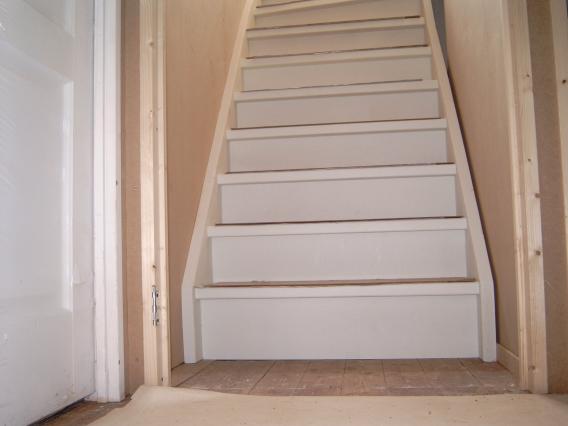

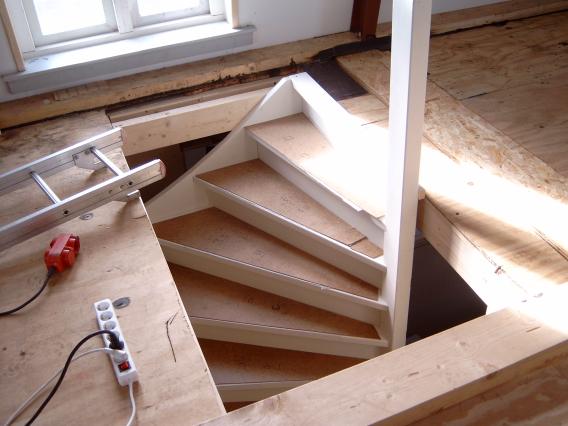

Kijk! We hebben een zoldertrap. Nu kunnen we naar de tweede etage zonder een ladder of zo te hoeven gebruiken.
Nou ja, klaar... Dat niet natuurlijk maar de aannemers zijn klaar met de klus. Nu kunnen we voor het eerst écht zien hoe het geworden is nu de steigers weg zijn.
De houten steiger worden afgebroken en het hout wordt op de aanhanger geladen.

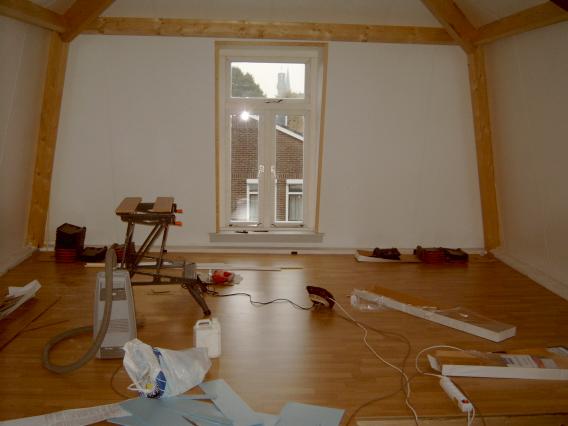

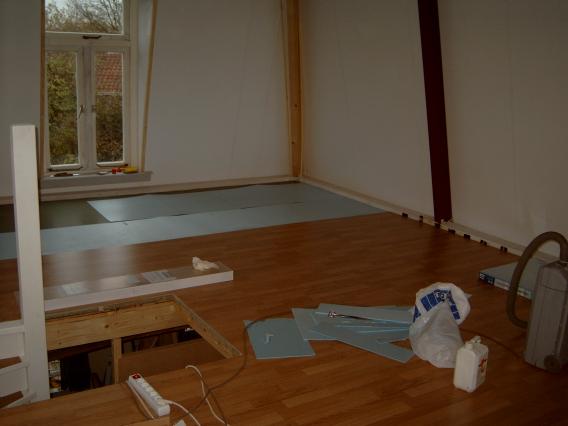

Gelijk maar een laminaatje leggen.
Nou, dat is het dan. We hebben een tweede etage. We hebben veel werk verricht en we hebben een aantal maanden in een bouwput geleefd.
Maar het is het waard geweest, we hebben het voor elkaar gekregen.
